分析

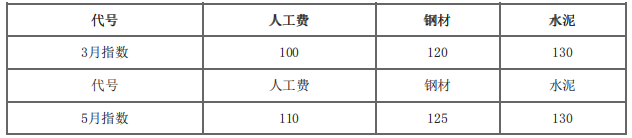

案例题 某施工单位承接了6×20m简支梁桥工程。桥梁采用扩大基础,基础埋深10m,墩身高10m。全部钢筋由业主提供。施工单位与业主签订的承包合同,工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,钢材占35%,水泥占15%,不调值费用占15%。该合同的原始报价日期为当年3月1日,结算5月的工资、材料价格指数为如下表。未调值前5月份完成工程300万元。

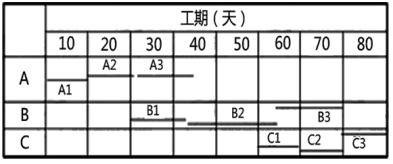

项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:

根据施工组织和技术要求,扩大基础施工完成后至少要等待10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:在基坑开挖时由于开挖受到限制,且地下水比较丰富,故施工单位采用有支护结构的施工方法,以确保保证开挖稳定。
事件2:项目部为了确保施工进度,项目部开挖至设计标高后,做了扩大基础及回填土工作。
事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
问题:
1、计算排架施工不窝工的流水工期(列出计算过程),并绘制横道图。
2、针对事件1,桥梁基础基坑开挖,可以采用哪些围护结构形式?
3、阐述基坑回填土质量验收的主控项目。
4、针对事件3,承包商是否可以提出工期和费用索赔?说明理由。
5、业主5月终应支付施工单位多少工程款?

正确答案
1、
因BC之间有10天的技术间歇,因此总工期T=KAB+KBC+(10+10+10)+10=10+30+30+10=80d

2、围护结构形式主要有地下连续墙、钻孔灌注桩、钻孔咬合桩、SMW工法桩等。
3、基坑回填土质量验收的主控项目。
1)基坑回填土的土质、含水率应符合设计文件要求。
2)基坑回填宜分层、水平机械压实,压实后的厚度应根据压实机械确定,且不应大于0.3m;结构两侧应水平、对称同时填压;基坑分段回填接槎处,已填土坡应挖台阶,其宽度不应小于1.0m,高度不应大于0.5m。
4、可以。因为首先造成墩身施工推迟是由于非承包人(业主方)的原因,所以承包商可以提出工期和费用索赔。
5、5月工程款:
P=300×(15%+35%×110/100+35%×125/120+15%×130/130)=314.86(万元)
查看解析

相关试题

单选
当刚性挡土墙受外力向填土一侧移动,墙后土体向上挤出隆起,这时挡土墙承受的压力被称为( )。
A 主动土压力 B 静止土压力 C 被动土压力 D 隆起土压力
查看
单选
现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是( )。
A 混凝土箱梁的自重 B 施工材料机具的荷载 C 振捣混凝土时的荷载 D 倾倒混凝土时的水平向冲击荷载
查看
单选
关于预应力施工的说法,错误的是()。
A 预应力筋实际伸长值与理论伸长值之差应控制在6%以内 B 预应力超张拉的目的是减少孔道摩阻损失的影响 C 后张法曲线孔道的波峰部位应留排气孔 D 曲线预应力筋宜在两端张拉
查看
单选
下列工序不属于地下连续墙的是()。
A 导墙施工 B 槽底清淤 C 吊放钢筋笼 D 拔出型钢
查看
单选
对城市桥梁的一般性损坏进行修理属于( )。
A 保养、小修 B 中修工程 C 大修工程 D 加固工程
查看
单选
预应力混凝土不宜添加的外加剂是( )。
A 引气剂 B 早强剂 C 缓凝剂 D 膨胀剂
查看
单选
城镇重交通道路,其路面应选择( )类型。
A 水泥混凝土 B 沥青贯入式 C 沥青表面处治 D 砌块路面
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是( )。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
水平定向钻第一根钻杆入土钻进时,应采取( )方式。
A 轻压慢转 B 中压慢转 C 轻压快转 D 中压快转
查看
单选
管道对口前检查管口周圈是否有夹层、裂纹等缺陷,将管口以外( )范围内的油漆、污垢、铁锈、毛刺等清扫干净,清理合格后及时对口施焊。
A 20mm B 40mm C 60mm D 100mm
查看
