案例题 某公司承建一项城市污水管道工程。管道全长 1.5km。采用 DN1200mm 的钢筋混凝土管,管道平均覆土深度约 6m。考虑现场地质水文条件,项目部准备采用“拉森钢板桩+钢围檩+钢支撑”的支护方式,沟槽支护情况详见图 2。

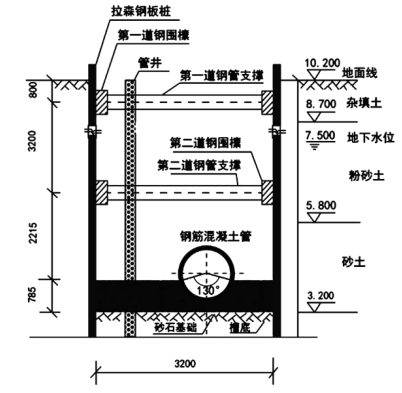

图 2 沟槽支护示意图(标高单位:m;尺寸单位 mm)
项目部编制了“沟槽支护,土方开挖”专项施工方案,经专家论证,因缺少降水,专项方案被判定为“修改后通过”。项目部经计算补充了管井降水措施,方案获“通过”,项目进入施工阶段。
在沟槽开挖到槽底后进行了分项工程质量验收,槽底无水浸、扰动,槽底高程、中线、宽度符合设计要求。项目部认为沟槽开挖验收合格,拟开始后续垫层施工。
在完成下游 3 个井段管道安装及检查井砌筑后,抽取其中 1 个井段进行了闭水试验。
实测渗水量为 0.0285L/(min·m)。【规范规定 DN1200 钢筋混凝土管合格渗水量不大于
43.3m3/24h·km】。为加快施工进度,项目部拟增加现场作业人员。
【问题】
1. 写出钢板桩围护方式的优点。
2. 管井成孔时是否需要泥浆护壁,写出滤管与孔壁间填充滤料的名称,写出确定滤管内径的因素是什么?
3. 写出项目部“沟槽开挖”分项工程质量验收中缺失的项目。
4. 列式计算该井段闭水试验渗水量结果是否合格?
5. 写出新进场工人上岗前应具备的条件。

正确答案
1. 强度高,桩与桩之间的连接紧密,隔水效果好,具有施工灵活,板桩可重复使用等优点。
2. (1)需要泥浆护壁;
(2)滤管与孔壁间填充磨圆度好的硬质岩石成分的圆砾。
3. ① 地基承载力。
② 原状地基土不得扰动、受水浸泡或受冻。
③ 压实度、厚度。
4. ① 转换规范:
m3/(24h·km)→L/(min·m)
规范 43.30m3/(24h·km)
=43.3×1000L/(24×60min×1000m)
=43300L/(1440min·1000m)
=0.0301L/(min·m)
② 比较渗水量:实际 0.0285L/(min·m)<规范 0.0301L/(min·m)
结果合格
5. 必须接受公司、项目、班组的三级安全培训教育,经考试合格后,方能上岗。
查看解析

相关试题

单选
当刚性挡土墙受外力向填土一侧移动,墙后土体向上挤出隆起,这时挡土墙承受的压力被称为( )。
A 主动土压力 B 静止土压力 C 被动土压力 D 隆起土压力
查看
单选
现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是( )。
A 混凝土箱梁的自重 B 施工材料机具的荷载 C 振捣混凝土时的荷载 D 倾倒混凝土时的水平向冲击荷载
查看
单选
关于预应力施工的说法,错误的是()。
A 预应力筋实际伸长值与理论伸长值之差应控制在6%以内 B 预应力超张拉的目的是减少孔道摩阻损失的影响 C 后张法曲线孔道的波峰部位应留排气孔 D 曲线预应力筋宜在两端张拉
查看
单选
下列工序不属于地下连续墙的是()。
A 导墙施工 B 槽底清淤 C 吊放钢筋笼 D 拔出型钢
查看
单选
对城市桥梁的一般性损坏进行修理属于( )。
A 保养、小修 B 中修工程 C 大修工程 D 加固工程
查看
单选
预应力混凝土不宜添加的外加剂是( )。
A 引气剂 B 早强剂 C 缓凝剂 D 膨胀剂
查看
单选
城镇重交通道路,其路面应选择( )类型。
A 水泥混凝土 B 沥青贯入式 C 沥青表面处治 D 砌块路面
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是( )。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
水平定向钻第一根钻杆入土钻进时,应采取( )方式。
A 轻压慢转 B 中压慢转 C 轻压快转 D 中压快转
查看
单选
管道对口前检查管口周圈是否有夹层、裂纹等缺陷,将管口以外( )范围内的油漆、污垢、铁锈、毛刺等清扫干净,清理合格后及时对口施焊。
A 20mm B 40mm C 60mm D 100mm
查看
刷题小程序
市政公用工程管理与实务题库小程序
