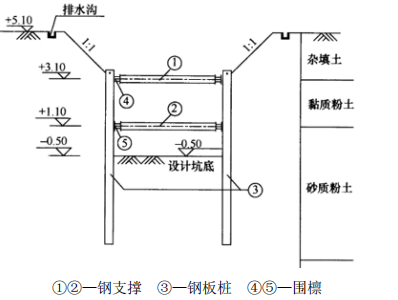

案例题 某公司接了一项市政排水管道工程,全长 1.3km,管道为 DN1200mm 的混凝土管,采用明挖开槽施工。沟槽断面如图所示。
事件一:项目部进场后立即编制施工组织设计,拟将表层杂填土挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩 ,沟槽支护如下图所示,沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础,混凝土直接从商品混凝土输送车上卸料到坑底。 施工时恰逢雨季,项目部为了防止沟槽坍塌及漂管,采取了相应的防护措施 。
事件二:管道施工完成后,项目部进行了严密性试验,项目部将进行闭气试验的排水管道两端用管堵密封,然后向管道内填充空气至一定的压力,在规定闭气时间测定管道内的气体压力为 P。

事件三:在沟槽开挖过程中,由于疏忽,导致基坑支护结构出现较大变形,项目部采取了相应的处理措施后进行施工。
事件四:沟槽回填前,应将砖、石、木块等杂物清除干净。管道两侧回填时从一侧向另一侧填土,回填时,应在气温最高时进行。
【问题】
1.本沟槽开挖深度是多少?
2.用图中序号①-⑤及“→”表示支护体系施工和拆除的先后顺序。
3.指出施工组织设计中错误之处并给出正确做法。
4.写出管道严密性试验合格标准(用 P 表示)。

正确答案
1.开挖深度为 5.6m 。
2.安装顺序:(3)→(4)→(1)→(5)→(2)。
拆除顺序:(2)→(5)→(1)→(4)→(3)
3.(1)拟将表层杂填土挖出后再打设钢板桩错误,应先钢板桩后挖除表层杂填土。
(2)沟槽拟采用机械开挖至设计标高错误,应预留 200-300mm 厚由人工开挖至设计标高。
(3)混凝土直接从商品混凝土输送车上卸料到坑底错误,槽深超过 2m,应设滑槽或串筒倾倒混凝土。
4.P≥1500Pa
查看解析

相关试题

单选
下列关于贫混凝土基层与碾压混凝土基层说法中,错误的是( )。
A 贫混凝土基层与碾压混凝土基层均属于刚性基层 B 碾压混凝土基层应设置与混凝土面层相对应的接缝 C 贫混凝土基层弯拉强度大于 1.5MPa 时,应设置与面层相对应的横向缩缝 D 贫混凝土基层一次摊铺宽度大于 7.5m 时,应设置胀缝
查看
单选
某城市道路路基工程设计标高为-1.30m,经试验段确定预沉量值为 40mm,则施工中路基填筑标高应为( )。
A -1.70m B -1.34m C -0.90m D -1.26m
查看
单选
关于路缘石施工要点的说法,错误的是()。
A 隔离带端部等曲线段路缘石,宜按设计弧形加工预制 B 路缘石应采用预拌干硬性砂浆铺砌,砂浆应饱满、厚度均匀 C 平石宜从雨水口两侧开始铺设,在雨水口位置进行收口 D 路缘石宜采用M10水泥砂浆灌缝。灌缝后,常温期养护不应少于3d
查看
单选
燃气管网中,安装在最高点和每个阀门之前,用来排放管道内部空气或燃气的装置称为()。
A 补偿器 B 放散管 C 排水器 D 调压器
查看
单选
关于无压管道功能性试验的说法,正确的是()。
A 当管道内径大于700mm时,可抽取1/3井段数量进行试验 B 污水管段长度300m时,可不做试验 C 可采用水压试验 D 试验期间渗水量的观测时间不得小于20分钟
查看
单选
建筑材料包装物回收利用率达到( )。
A 100% B 70% C 50% D 30%
查看
单选
对道路路基施工,运行和维护影响最大最持久的是( )因素
A 大气温度 B 光照率 C 地下水 D 地表水
查看
单选
适用于大型河流中10m深水基础的围堰是( )。
A 套箱围堰 B 土袋围堰 C 铁丝笼围堰 D 双壁钢围堰
查看
单选
关于温拌沥青混合料面层施工的说法,错误的是( )
A 表面活性剂类干法添加型温拌添加剂的掺量一般为最佳沥青用量的0.5%~0.8% B 温拌沥青混合料出料温度较热拌沥青混合料降低20℃以上 C 运料车装料时,一车料最少应分两层装载,每层应按3次以上装料 D 振动压路机在混合料温度低于90℃后不应开振碾压
查看
单选
采用悬臂浇筑法施工预应力钢筋混凝土连续梁时,正确的合龙顺序是( )
A 次跨→中跨→边跨 B 中跨→边跨→次跨 C 边跨→次跨→中跨 D 次跨→边跨→中跨
查看
刷题小程序
市政公用工程管理与实务题库小程序
