分析

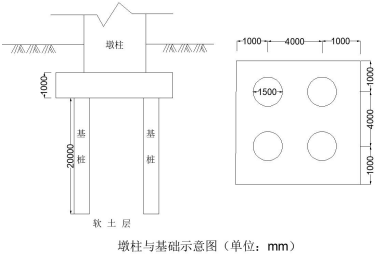

案例题 某施工单位承建一座城市桥梁工程,主桥上部结构跨径组合为 3×(3×30)m 连续箱梁,桥梁中心桩号为 K10+500,桥台基础为明挖扩大基础,桥墩采用双柱式墩柱,基础为钻孔灌注桩基础。一个墩柱及基础的示意图 如下所示:

经过现场地质调查,发现 K10+450~K10+550 段地表以淤泥质土为主,厚度 2~4m,钻孔灌注桩机无法进入,且处理难度大,故项目部决定该段落桩基改为人工挖孔桩施工。
工程开工前,项目经理召开动员会,并对现场施工员进行了口头安全技术交底。
施工过程中发生如下事件:
事件一:第一根桩成孔验收合格后,施工单位按照规定安装了钢筋笼,利用氧气瓶对灌注水下混凝土的导管进行试压,被监理制止施工单位之后规范了导管的检验方法,对导管进行了 A 和 B 试验,未发现异常。
事件二:在吊入钢筋骨架与导管后,施工单位检查了孔内泥浆性能指标和孔底沉淀厚度,测得沉淀厚度为280mm,施工单位在进行了二次清孔后灌注混凝土。
问题:
1、计算说明共多少根桩需要改为人工挖孔桩施工;
2、指出开工前项目经理做法有哪些不妥之处,并给出正确做法;
3、事件一中监理制止施工单位的理由是什么?并给出 A、B 试验名称。
4、请说明施工单位检查泥浆性能指标有哪些,并说明孔底沉淀厚度是否满足后续灌注混凝土的要求,并说明理由。

正确答案
1、根据桩号描述,中心桩号为 K10+500,第二联起点桩号为 K10+500-45=K10+455,第二联终点桩号为K10+500+45=K10+545,计算发现只有第二联位于淤泥质土段,第二联共三跨,有四个桥墩,每个桥墩 4 根桩基,共 4×3=12 根桩需要改为人工挖孔桩施工。
2.项目开工前,项目经理进行安全技术交底不妥,正确做法为由项目技术负责人进行安全技术交底;对现场施工员交底不妥,应对参与施工的全体施工人员进行交底;交底形式为口头交底不妥,正确做法为进行书面形式交底,交底完成后双方签字并归档。
3.监理制止的理由是施工单位利用氧气瓶通过气压形式进行试压;A、B 试验分别为水密承压试验、接头抗拉试验。
4.泥浆性能指标有相对密度、含砂率、黏度、胶体率;不满足要求,根据相关规范要求,本项目桩基为摩擦桩,桩径不大于 1.5m,且桩长不大于 40m,孔底沉渣厚度小于等于 200mm。
查看解析
