1.(1)A:钻孔;B:注浆。
(2)严重脱空导致路面断裂的部位:采用开挖式基底处理,凿除破坏部位,换填、压实基底,重新浇筑混凝土。

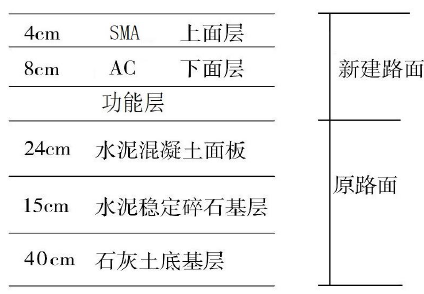

2.(1)应浇洒粘层(油)。
(2)该功能层在本工程中的应用:①沥青上面层和下面层之间;②检查井、路缘石等构筑物与沥青层连接面;③沥青面层冷接缝的处理。
(3)采用液体沥青或乳化沥青。
3.(1)提升检查井、路缘石、雨水口等构筑物高程。
(2)设置应力消减层或者采取土工织物来抑制反射裂缝。
4.(1)材料的见证取样应在监理单位或建设单位见证下,施工单位在施工现场随机取样,送到具有相应资质的第三方检测机构检测。
(2)改正:上面层为SMA混合料,复压应采用振动压路机。
C:钢轮压路机;D:轮胎压路机;E:钢轮压路机。
(3)面层厚度;压实度;弯沉值。
5.安全措施:①检查井盖打开一段时间通风,再使用气体监测装置检测气体(有害气体及氧气含量);②井周边设反光锥桶;③工人培训上岗;④井上安排专人看护。
