案例题 某公司承建一座城市桥梁工程,双向六车道,桥面宽度36.5m,主桥设计为T形刚构,跨径组合为50m+100m+50m,上部结构采用C50预应力混凝土现浇箱梁,下部结构采用实体式钢筋混凝土墩台,基础采用Φ200cm钢筋混凝土钻孔灌注桩。桥梁立面构造如图5所示。
项目部编制的施工组织设计有如下内容:

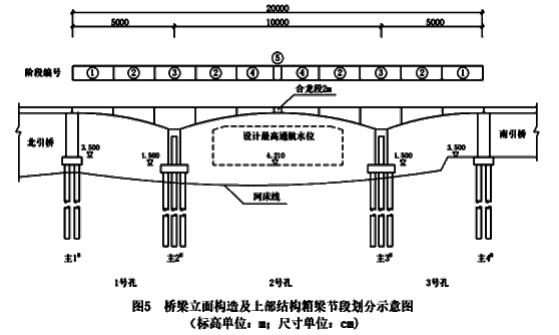

上部结构采用搭设满堂式钢支架施工方案:将上部结构箱梁划分为①②③④⑤等五种节段,⑤节段为合龙段,长度2m,确定了施工顺序。上部结构箱梁节段划分如图5所示。

施工过程中发生如下事件:
事件一:施工前,项目部派专人联系相关行政主管部门办理施工占用审批许可。
事件二:施工过程中,受主河道的影响及通航需求,项目部取消了原施工组织设计中上部结构箱梁②④⑤节段的满堂式钢支架施工方案,重新变更了施工方案,并重新组织召开专项施工方案专家论证会。
事件三:施工期间,河道通航不中断,箱梁施工时,为防止高空作业对桥下通航的影响,项目部按照施工安全管理相关规定,在高空作业平台上采取了安全防护措施。
事件四:合龙段施工前,项目部在箱梁④节段的悬臂端预加压重,并在浇筑混凝土过程中逐步撤除。
【问题】
1.指出事件一中相关行政主管部门有哪些?
2.事件二中,写出施工方案变更后的上部结构箱梁的施工顺序(用图中的编号①~⑤及→表示)。
3.事件二中,指出施工方案变更后上部结构箱梁适宜的施工方法。
4.事件三中,分别指出箱梁施工时高空作业平台及作业人员应采取哪些安全防护措施。
5.指出事件四中,预加压重的作用。

正确答案
1.水务部门、航运部门、市政行政主管部门。
2.③→②→①→④→⑤
3.悬臂浇筑法施工(挂篮法施工)。
4.(1)作业平台:平台上的脚手板必须在脚手架的宽度范围内铺满、铺稳。临边位置设置护栏护并且栏底部封闭。设置警示标志、指示灯。平台下应设置水平安全网或脚手架防护层,防止高空物体坠落造成伤害。
(2)作业人员:安全带、安全帽、防滑鞋。
5.合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。控制两端高程。
查看解析

相关试题

单选
关于管道沟槽底部开挖宽度计算经验公式的内容,说法正确的是( )。
A D0代表管内径 B 开挖宽度计算需考虑两侧的工作面宽度 C 聚乙烯管径越大其一侧工作面宽度越小 D 槽底需设排水沟时,应适当减小一侧工作面宽度
查看
单选
下列测量仪器中既能进行高程测量又能进行方位测量的是( )。
A 全站仪 B 准直仪 C 水准仪 D 经纬仪
查看
单选
明挖法施工综合管廊的施工要点中说法错误的是( )。
A 基坑顶部2m范围内严禁堆放弃土 B 基坑顶部周宜硬化处理并设置限重牌 C 集水明排的集水坑间距宜控制在50m内 D 管廊主体可采用预制拼装法或现浇法施工
查看
单选
下列关于水泥混凝土路面填缝施工的内容,说法错误的是( )。
A 填缝料的更换周期应为2~3年 B 城镇次干路超过板面1mm时可无需处理 C 外溢流淌到面板上的填缝料应清除 D 填缝料破损长度小于1/2缝长时无需整条更换
查看
单选
调节池常用于雨水管渠的( )。
A 上游 B 中游 C 前端 D 尾端
查看
单选
下列关于道路工程施工监测的说法错误的是( )。
A 当工程设计有重大变更时,监测方案也应及时调整 B 应针对高填方路基进行沉降监测 C 道路监测只需进行路面和路基的监测即可 D 对于重要道路应增加监测断面的数量
查看
单选
关于模板、支架拆除表述错误的是( )。
A 模板、支架拆除应遵循先支后拆、后支先拆的原则 B 支架应按几个循环卸落,卸落量宜由小渐大 C 每一循环中,在横向同时卸,纵向对称卸落 D 后张预应力结构混凝土侧模应在预应力张拉后拆除
查看
单选
关于地下连续墙施工的说法,错误的是( )。
A 施工振动小,噪声低 B 不适用于卵砾石地层 C 刚度大,开挖深度大 D 可作为主体结构的一部分
查看
单选
下列属于管道的更新方法是( )。
A 裂管法 B 内衬法 C 缠绕法 D 喷涂法
查看
单选
后张法构件锚固后的外露长度不宜小于其直径的( )倍,且不应小于( )mm。
A 1.2;30 B 1.2;20 C 1.5;30 D 1.5;20
查看
