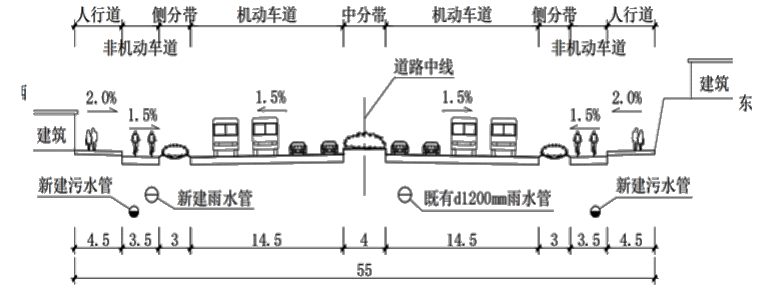

案例题 某公司承建一项城市主干道改扩建工程,全长3.9km,建设内容包括:道路工程、排水工程、缆线入地工程等,道路工程将既有28m的路幅主干道向两侧各拓宽13.5m,建成55m路幅的城市中心大道,路幅分配情况如图1所示。

排水工程将既有车行道下D1200的合流管作为雨水管,西侧非机动车道下新建一条D1200的雨水管,两侧非机动车道下各新建一个D400的污水管,并新建接户支管及接户井。将周边原接入既有合流管的污水就近接入,实现雨污分流。缆线入地工程将既有架空电力线缆及通信电缆进行缆线入地,敷设在地下相应管位。
工程进行中发生如下事件。
事件一:道路开挖时在桩号K1+350路面下深0.5m处发现一处横穿道路的燃气管道,项目部施工时对燃气管道采取了保护措施。
事件二:将用户支管接入到新建接户井时,项目部安排的作业人员缺少施工经验,打开既有污水井的井盖作散味处理就下井作业。致使下井的一名工人在井内当场晕倒,被救时已无呼吸。
事件三:桩号K0+500~K0+950东侧为路堑,由于坡上部分房屋拆迁难度大,设计采用重力式挡墙进行边坡垂直支护,减少征地拆迁。
【问题】
1.写出市政工程改扩建时设计单位一般都会将电力线缆、通信电缆敷设的安全位置,明确两侧雨水管线,污水管线施工应遵循原则。
2.写出事件一中燃气管道的最小覆土厚度,写出开挖、回填及碾压时对燃气管道采取的保护措施。
3.写出事件二中下井作业前需办理相关手续及采取的安全措施。
4.事件三中重力式挡土墙的结构特点有哪些?

正确答案
1.(1)一般会将电力线缆、通信电缆敷设在人行道下专用线缆管沟内或中分带等便于施工和维护的位置。
(2)施工遵循原则:先地下,后地上,先深后浅。
2.(1)0.9m。
(2)开挖措施:采取悬吊加固措施、对管线沉降和变形进行观测并记录,管线四周采用人工开挖。回填措施:管道两侧和管顶以上500mm范围内的回填材料应由沟槽两侧对称运入槽内,不得直接扔在管道上。
碾压措施:压实时,管道两侧应对称进行,不得使管道产生位移或损伤,管道两侧及管顶一定范围内应采用轻型压实设备。
3.(1)组织制定专项作业方案、安全作业操作规程、事故应急救援预案、安全技术交底等。并办理有限空间作业许可证。
(2)采取的安全措施:有限空间作业应明确作业负责人、作业人员、监护人员职责,提供符合要求的通风、检测、防护、照明等安全防护设施和个人防护用品,严格落实“先通风,再检测,后作业”。
4.(1)依靠墙体自重抵挡土压力作用。
(2)一般用浆砌片(块)石砌筑,缺乏石料地区可用混凝土砌块或现场浇筑混凝土。
(3)形式简单,就地取材,施工简便。
查看解析

相关试题

单选
关于管道沟槽底部开挖宽度计算经验公式的内容,说法正确的是( )。
A D0代表管内径 B 开挖宽度计算需考虑两侧的工作面宽度 C 聚乙烯管径越大其一侧工作面宽度越小 D 槽底需设排水沟时,应适当减小一侧工作面宽度
查看
单选
下列测量仪器中既能进行高程测量又能进行方位测量的是( )。
A 全站仪 B 准直仪 C 水准仪 D 经纬仪
查看
单选
明挖法施工综合管廊的施工要点中说法错误的是( )。
A 基坑顶部2m范围内严禁堆放弃土 B 基坑顶部周宜硬化处理并设置限重牌 C 集水明排的集水坑间距宜控制在50m内 D 管廊主体可采用预制拼装法或现浇法施工
查看
单选
下列关于水泥混凝土路面填缝施工的内容,说法错误的是( )。
A 填缝料的更换周期应为2~3年 B 城镇次干路超过板面1mm时可无需处理 C 外溢流淌到面板上的填缝料应清除 D 填缝料破损长度小于1/2缝长时无需整条更换
查看
单选
调节池常用于雨水管渠的( )。
A 上游 B 中游 C 前端 D 尾端
查看
单选
下列关于道路工程施工监测的说法错误的是( )。
A 当工程设计有重大变更时,监测方案也应及时调整 B 应针对高填方路基进行沉降监测 C 道路监测只需进行路面和路基的监测即可 D 对于重要道路应增加监测断面的数量
查看
单选
关于模板、支架拆除表述错误的是( )。
A 模板、支架拆除应遵循先支后拆、后支先拆的原则 B 支架应按几个循环卸落,卸落量宜由小渐大 C 每一循环中,在横向同时卸,纵向对称卸落 D 后张预应力结构混凝土侧模应在预应力张拉后拆除
查看
单选
关于地下连续墙施工的说法,错误的是( )。
A 施工振动小,噪声低 B 不适用于卵砾石地层 C 刚度大,开挖深度大 D 可作为主体结构的一部分
查看
单选
下列属于管道的更新方法是( )。
A 裂管法 B 内衬法 C 缠绕法 D 喷涂法
查看
单选
后张法构件锚固后的外露长度不宜小于其直径的( )倍,且不应小于( )mm。
A 1.2;30 B 1.2;20 C 1.5;30 D 1.5;20
查看
