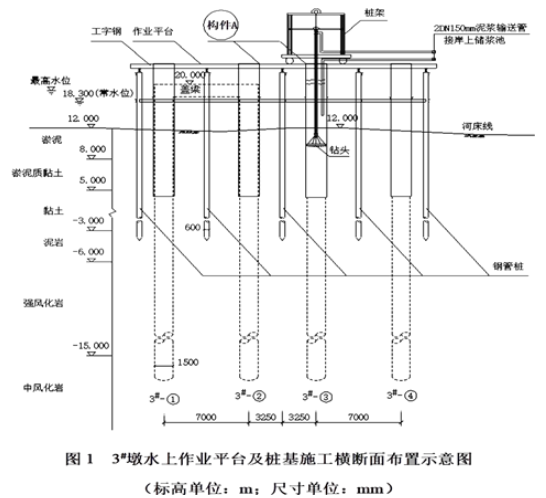

1.水上作业平台上应设置警示标志(牌)、 周边设置护栏、 密目式安全网、夜间警示灯、孔口防护(孔口加盖)措施、 救生衣、 救生圈、救生艇。
2.(1)构件A的名称:钢护筒
(2)构件A埋设需使用的机械设备:吊机、振动锤
(3)应高出施工水位2m。

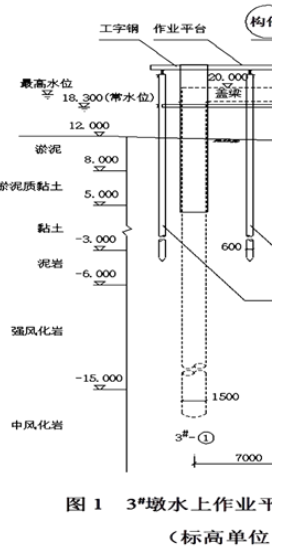

3.3#-①桩的图示桩长:(20-1.2)-(-15-2╳1.5)=18.8+18=36.8(m);实际上为了让桩和盖梁良好连接,桩应该至少插入盖梁0.5m、故桩长应为36.8+0.5=37.3(m)

4.根据钻进过程中土层情况配备合适的泥浆指标,主要有相对密度、黏度、含砂率、酸碱度(pH 值)、胶体率。
