分析

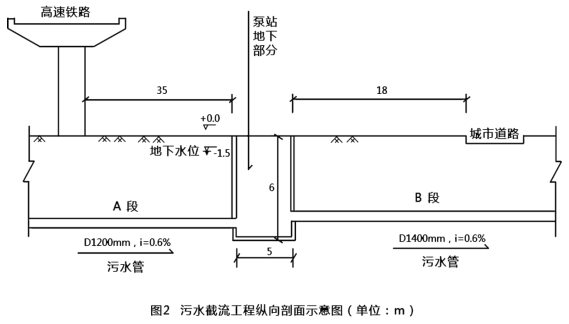

案例题 某公司中标承污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径 5m 的圆形混凝土结构,底板高程-9.0m;新敷设 D1200mm 和 D1400mm 柔性接口钢筋混凝土管道 546m,管顶覆土深度 4.8m~5.5m,检查井间距 50m~80m;A 段管道从高速铁路桥跨中穿过,B 段管道垂直穿越城市道路,工程纵向剖面如图 2 所示。场地地下水为层 间水,赋存于粉质黏土、重粉质黏土层,水量较大。设计采用明挖施工,辅以井点降水和 局部注浆加固施工技术措施。

施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,土层渗透系数较小。项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,并调整了施工方案如下:
① 取消井点降水技术措施;
② 泵站地下部分采用沉井法施工;
③ 管道采用密闭式顶管机顶管施工。该项工程变更获得建设单位的批准。项目部按照设计变更情况,向建设单位提出调整工程费用的申请。
【问题】
1. 简述工程变更采取①和③措施具有哪些优越性。
2. 给出工程变更后泵站地下部分和新建管道的完工顺序,并分别给出两者的验收试验项目。
3. 指出沉井下沉和沉井封底的方法。
4. 列出设计变更后的工程费用调整项目。

正确答案
1. ① 取消降水优势:降水效果不佳,缩短工期,减少高铁桩基影响。
③ 变更顶管优势:避免交通拥堵,降低成本,减少安全事故。
2. 完工顺序:沉井封底→A、B 段管道顶进接驳。
泵站试验验收项目:满水试验。
管道试验验收项目:污水管道的严密性试验。
3. 沉井下沉采用不排水下沉。沉井封底采用水下封底。
4. 增加:顶管坑施工费用(千斤顶,顶铁配套设施),沉井施工费用(制作,下沉,水下混凝土封底施工增加的费用)。
减少:降水费用,土方开挖回填费用。

查看解析

相关试题

单选
钻孔灌注桩施工流程中,灌注水下混凝土之前的工序为( )。
A 安放导管 B 二次清孔 C 安装钢筋笼 D 埋设护筒
查看
单选
()连接城市各主要分区,以交通功能为主。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
下列阀门中只允许介质单向流动的是()。
A 止回阀 B 球阀 C 蝶阀 D 闸阀
查看
单选
地下连续墙施工时,( )是控制挖槽精度的主要构筑物。
A 接头管 B 钢筋笼 C 导墙 D 支撑
查看
单选
工作压力为 0.2Mpa 的城镇燃气输配管道属于( )。
A 高压燃气管道 B 次高压燃气管道 C 中压燃气管道 D 低压燃气管道
查看
单选
下列沥青混凝土面层中,降噪效果最好的是( )。
A AC-13 B AC-20 C SMA D OGFC
查看
单选
采用水准仪测量某点位高程时,测定高程为 3.460m,后视读数为 1.360m,已知前视测点高程为 3.580m,前视读数应为( )。
A 0.960m B 1.120m C 1.240m D 2.000m
查看
单选
高压旋喷注浆法在( )中使用会影响其加固效果。
A 淤泥质土 B 素填土 C 硬粘性土 D 碎石土
查看
单选
贫混凝土基层弯拉强度≥1.5MPa时,应设置与面层相对应的( ),一次摊铺宽度大于7.5m时,应设置( )。
A 横向胀缝、纵向缩缝 B 横向缩缝、纵向胀缝 C 横向胀缝、纵向施工缝 D 横向缩缝、纵向缩缝
查看
单选
钢梁安装时,不宜做支撑的是( )
A 槽钢 B 钢管 C 盘扣式支架 D 门式钢管支架
查看
