分析

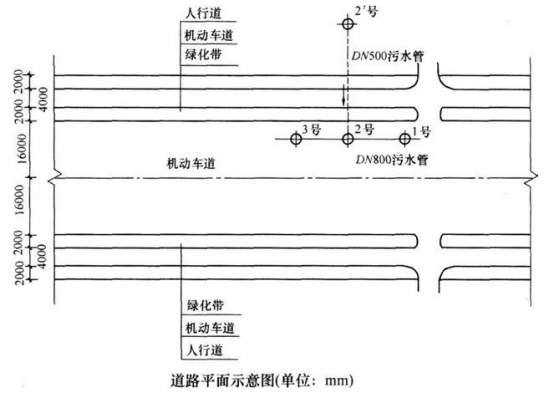

案例题 某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混凝土路面沉陷、碎裂部分进行处理;局部加铺网孔尺寸10mm的玻纤网以减少对新沥青面层的反射裂缝;对旧沥青混凝土路面铣刨拉毛后加铺40mm厚的AC-13沥青混凝土面层,道路平面如图所示。机动车道下方有一条DN800mm的污水干线,垂直于干线有一根DN500mm的混凝土污水支线管接入,由于污水支线管不能满足排放量要求,拟在原位更新为DN600mm的污水管,更换长度50m,如图中所示2号~2’号井段。
项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。交通部门批准的交通导行方案要求:施工时间为夜间22:30到次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.81/m2),为第2天沥青面层摊铺创造条件。

项目部调查发现:2号~2'号井段管道埋深约3.5m,该深度土质为砂卵石;路面下穿越有电信、电力管道(埋深均小于1m),2'号井处具备工作井施工条件,污水干线夜间水量小且稳定,支管接入时不需导水。2号~2'号井段施工时将结合现场条件,项目部拟从开槽法、内衬法、破管外挤法及定向钻法这四种工法中选择一种进行施工。
在对2号井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;作业人员下井前打开上、下游检查井通风,对井内气体进行检测后未发现有毒气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,检测人员带着气体检测设备离开了现场,此后两名作业人员均穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,虽救助及时未造成人员伤亡,但暴露了项目部安全管理的漏洞,监理因此开出停工整顿通知。
问题:
1、指出项目部破损路面处理的错误之处并改正。
2、指出项目部玻纤网更换的错误之处并改正。
3、改正项目部为加快施工速度所采取的措施中的错误。
4、管道敷设的四种管道施工方法中哪种方法最适合本工程?分别简述其他三种方法不适合的主要原因。
5、针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。

正确答案
1、错误之处:挖补深度50~150mm之间的凹坑,拟用沥青混凝土一次补平。
改正:应按高程控制,分层摊铺,每层最大厚度不宜超过100mm。
2、错误之处:项目部在采购玻纤网时,因缺货,擅自将网孔尺寸10mm更换为20mm。
改正:项目部应向监理申请设计变更,根据批准后的设计变更要求进行更换。
3、粘层油应在施工面层的当天洒布;乳化沥青用量应为0.3~0.61/m2。
4、最适合的方法是破管外挤。
其他三种方法不适合的主要原因:
(1)开槽法施工需要开挖路面,阻断交通,并且下穿有电信、电力管道,施工难度较破管外挤大。
(2)污水支线管径由DN500mm更新为DN600mm,内衬法无法增大管径。
(3)土质为砂卵石,定向钻不适用。
5、项目部在安全管理方面应采取的措施:
(1)对作业人员进行专项培训及安全技术交底。
(2)下井作业前应查清管径、水深、积泥厚度等。
(3)气体检测时,应先搅动作业井内泥水,使气体充分释放,保证测定井内气体实际浓度。
(4)井下作业时,必须进行连续气体检测,且井上监护人员不得少于两人。
(5)井下作业时,应使用隔离式防毒面具,不应使用过滤式防毒面具和半隔离式防毒面具以及氧气呼吸设备。作业人员应佩戴供压缩空气的隔离式防护装具、安全带、安全绳、安全帽等防护用品。
查看解析

相关试题

单选
为了减少占路时间,在城镇交通繁华路段进行盖梁施工,宜采用( )。
A 快装组合模板、门式支架 B 整体组装模板、快装组合支架 C 整体组装模板、碗扣式支架 D 快装组合模板、贝雷支架
查看
单选
路基挡土墙在投入使用时,事前应针对墙体进行( )观测,来确认挡土墙可否安全使用。
A 沉降 B 倾斜 C 位移 D 变形
查看
单选
下列管廊断面形式中,空间利用率最低的是( )。
A 矩形 B 圆形 C 三圆形 D 多弧形
查看
单选
单管高压喷射注浆法喷射的介质为( )。
A 水泥浆液 B 净水 C 空气 D 膨润土泥浆
查看
单选
下列属于城市隧道浅埋暗挖法施工监测项目的是( )。
A 土体深层水平位移 B 中柱结构倾斜 C 初期支护净空收敛 D 围岩压力
查看
单选
根据空隙率大小区分,下列各种材料中属于半开级配混合料的是( )。
A AC型混合料 B 骨架型混合料SMA C 热拌沥青碎石AM D OGFC排水沥青混合料
查看
单选
基坑地基加固分为基坑内加固和基坑外加固,其中基坑外加固的目的主要是( ),并可减少围护结构承受的主动土压力。
A 提高土体强度 B 减少围护结构位移 C 保护基坑周边建筑物 D 止水
查看
单选
以下供热管道施工与安装的要求,不正确的是( )。
A 管线测量应按照主线、支线的次序进行 B 管道安装时应该按照干管、检查室、支线的顺序进行 C 不得采用加热补偿器的方法强行对口焊接 D 在0℃以下环境焊接管道时,应在焊口两侧50mm的范围内对焊件进行预热
查看
单选
城市隧道工程在进行冬期施工时,防水混凝土入模温度不应低于( ),若不能满足要求则应采取措施确保质量。
A 3℃ B 4℃ C 5℃ D 6℃
查看
单选
混凝土桥面结构采用全断面连续浇筑时,应遵循的浇筑方式是( )
A 顺桥向应自支点处开始向跨中交汇,横桥向应先由中间开始向两侧扩展 B 顺桥向应自跨中开始向支点处交汇,横桥向应先由中间开始向两侧扩展 C 顺桥向应自跨中开始向支点处交汇,横桥向应先由两边开始向间扩展 D 顺桥向应自跨中开始向支点处交汇,横桥由一端开始浇筑
查看
