分析

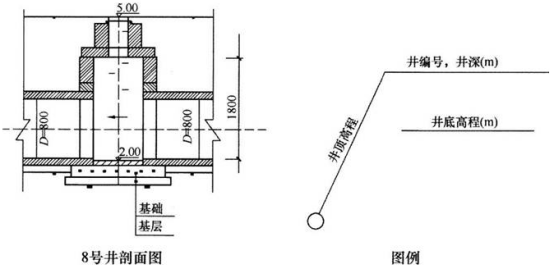

案例题 某公司承建一段新城镇道路,其雨水管道位于流砂地区,设计采用D800mm钢筋混凝土管,相邻井段间距40m,8号、9号雨水井段平面布置图及井室剖面如图所示,8号、9号井类型一致。



施工前,项目部对部分相关技术人员的职责、管道施工工艺流程、管道施工进度计划、验收等内容规定如下:
内容一:由A(技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。
内容二:由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道8试验(功能性试验)。
内容三:管道施工工艺流程如下:沟槽开挖与支护→C→下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。
内容四:管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D。

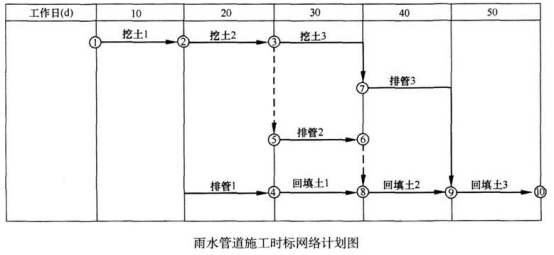

内容五:管道施工划分为三个施工段,时标网络计划如图所示(有两条虚工作需补充)。

问题:
1.根据背景资料写出最符合题意的A、B、C、D的内容。

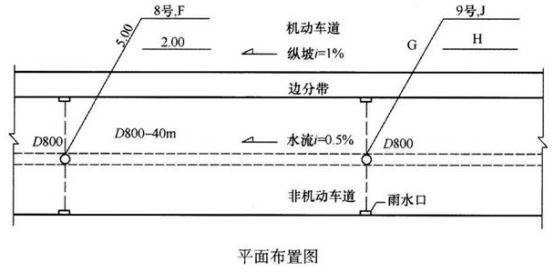

2.列式计算平面布置图中F、G、H、J的数值。
3.补全网络图中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少?

正确答案
1.A——测量员;B——严密性试验;C——验槽及基础施工;D——弯沉值。
2.F数值:5.00—2.00=3.00m,G数值:5.00+40×1%=5.40m;H数值:2.00+40×0.5%=2.20m,J数值:5.40—2.20=3.20m。
3.缺少虚工作④→⑤,⑥→⑦。
补全后的网络图中有6条关键线路。雨水管道施工总工期为50d。
查看解析

相关试题

单选
为了减少占路时间,在城镇交通繁华路段进行盖梁施工,宜采用( )。
A 快装组合模板、门式支架 B 整体组装模板、快装组合支架 C 整体组装模板、碗扣式支架 D 快装组合模板、贝雷支架
查看
单选
路基挡土墙在投入使用时,事前应针对墙体进行( )观测,来确认挡土墙可否安全使用。
A 沉降 B 倾斜 C 位移 D 变形
查看
单选
下列管廊断面形式中,空间利用率最低的是( )。
A 矩形 B 圆形 C 三圆形 D 多弧形
查看
单选
单管高压喷射注浆法喷射的介质为( )。
A 水泥浆液 B 净水 C 空气 D 膨润土泥浆
查看
单选
下列属于城市隧道浅埋暗挖法施工监测项目的是( )。
A 土体深层水平位移 B 中柱结构倾斜 C 初期支护净空收敛 D 围岩压力
查看
单选
根据空隙率大小区分,下列各种材料中属于半开级配混合料的是( )。
A AC型混合料 B 骨架型混合料SMA C 热拌沥青碎石AM D OGFC排水沥青混合料
查看
单选
基坑地基加固分为基坑内加固和基坑外加固,其中基坑外加固的目的主要是( ),并可减少围护结构承受的主动土压力。
A 提高土体强度 B 减少围护结构位移 C 保护基坑周边建筑物 D 止水
查看
单选
以下供热管道施工与安装的要求,不正确的是( )。
A 管线测量应按照主线、支线的次序进行 B 管道安装时应该按照干管、检查室、支线的顺序进行 C 不得采用加热补偿器的方法强行对口焊接 D 在0℃以下环境焊接管道时,应在焊口两侧50mm的范围内对焊件进行预热
查看
单选
城市隧道工程在进行冬期施工时,防水混凝土入模温度不应低于( ),若不能满足要求则应采取措施确保质量。
A 3℃ B 4℃ C 5℃ D 6℃
查看
单选
混凝土桥面结构采用全断面连续浇筑时,应遵循的浇筑方式是( )
A 顺桥向应自支点处开始向跨中交汇,横桥向应先由中间开始向两侧扩展 B 顺桥向应自跨中开始向支点处交汇,横桥向应先由中间开始向两侧扩展 C 顺桥向应自跨中开始向支点处交汇,横桥向应先由两边开始向间扩展 D 顺桥向应自跨中开始向支点处交汇,横桥由一端开始浇筑
查看
