1.严密性试验(或“闭水试验”、“闭气试验”)。
2.施工粘层油部位:旧沥青路面下面层与加铺沥青中面层连接面;沥青中面层左、右两幅接缝;沥青中面层与沥青上面层连接面;检查井、路缘石与沥青层连接面;雨水口与沥青层连接面。
3.(1)不可避免纵向冷接缝。(2)理由:沥青中面层分左、右两幅分幅施工。
(3)纵向冷接缝施工:宜加设挡板或将先铺的沥青混合料刨出毛槎,涂刷粘层油后再铺新料,
新料跨缝摊铺与已铺层重叠 50~100mm,软化下层后铲走重叠部分,再跨缝压密挤紧。
4.(1)裂缝 15mm 按坑槽要求进行修补。(2)若坑槽深度已达基层,应先处治基层,再修复面层。(3)坑槽修补应顺路方向切割成矩形,加热坑槽四壁,涂刷粘层油,铺筑混合料,压实成型,封缝,开放交通。

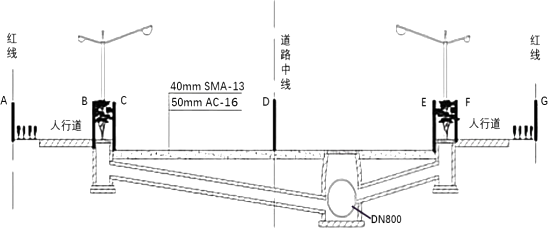

5.(1)施工顺序:④→③→⑤→②→⑥→①。
(2)设置围挡:①第 1 阶段:DF 处;②第 2 阶段:BD 处;③第 3 阶段:BF 处。④第 4 阶段:AC处、EG 处。
