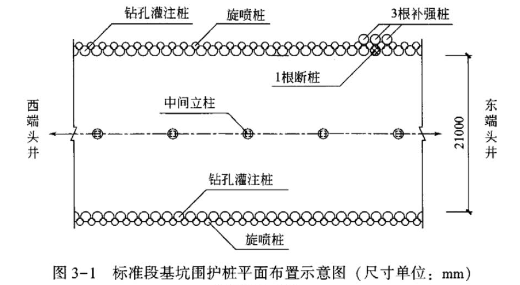

1、

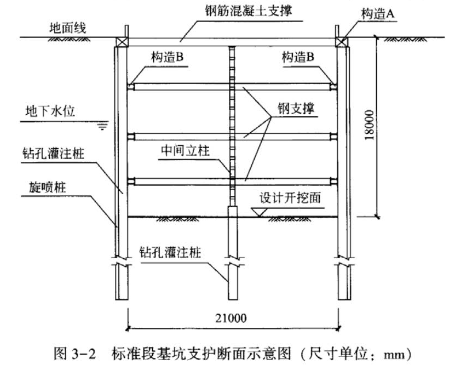

(1)构造A的名称:冠梁(顶圈梁、锁口梁):构造B的名称:钢围檩(腰梁、围檩)。
(2)上压力传递的路径:土压力→钻孔灌注桩(或围护桩)→围檩(或构造B、冠梁、构造A)→支撑(钢支撑、钢筋混凝土支撑)。
2、导管埋置深度宜控制在2-6m:混凝土灌筑过程中拔管应有专人指挥:分别采用理论贯入量计算孔内混凝土面和重锤实测孔内混凝土面,取两者低值来控制拔管长度,确保导管埋置深度不小于2m:混凝土灌注时间宜控制在1.5倍混凝土初凝时间内。
3、基坑开挖至基坑底部、底板尚未达到换撑强度要求时。
4、
(1)项目技术负责人(编制人员)向管理人员进行方案交底。
(2)施工现场管理人员向作业人员进行安全技术交底。
(3)双方(或交底人、被交底人)和项日专职安全生产管理人员共同签字确认。
5、基坑验槽还应邀请建设单位、勘察单位、设计单位、施工单位(或总包单位)。
