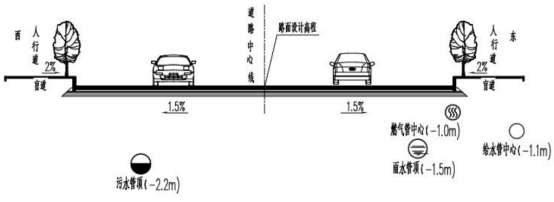

案例题 某公司承建城市次干路工程,长2km,双向四车道,设计速度为30km/h。全线含挡土墙4座,桥梁一座,一条DN300mm给水管道,一条外径300mm燃气管道,一条外径400mm污水管道,一条外径400mm雨水管道。道路一处横断图如图所示:

工程开工前,项目经理召开动员会,对项目部全体成员进行了工程交底。由项目生产经理对现场施工员进行书面的技术与安全交底。施工过程中发生了以下事件:
事件一:路基施工有路堤和路堑,路堤施工时,项目部按照试验确定的填料,进行分层填土压实,同一层采用同一种填料,为保证压实后路堤的宽度和边坡密实度,填筑时每侧宽出500mm。路基填方高度按设计标高增加预沉量值。监理工程师在现场监督,发现部分路基填土含有淤泥,部分土块粒径150mm,立即责令项目部停止施工,进行整改。
事件二:施工期处于当地雨季,项目部针对路基施工制定了雨期施工质量控制措施如下:(1)加强与气象部门联系,掌握天气预报,安排在不下雨时施工;(2)做好防雨准备,在施工现场搭设可移动的罩棚;(3)建立完善的排水防水系统,防排结合。
问题:
1.针对事件一,对于土方路基填土材料有哪些要求。
2.事件一中预沉量值应由哪几家单位共同商定确认。
3.写出土质路基压实原则。
4.补充和完善路基雨期施工质量控制措施。

正确答案
1.填土材料应不占或少占良田,尽量利用荒坡、荒地;路基填土不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土;填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎。
2.预沉量值应由施工单位、建设单位、监理工程师、设计单位共同商定确认。
3.“先轻后重、先静后振、先低后高、先慢后快、轮迹重叠。”。
4.(1)调整施工步序,集中力量分段施工
(2)挖方地段要留好横坡,做好截水沟。坚持当天挖完、压完,不留后患。因雨翻浆地段,坚决换料重做
(3)填方地段,应留2%-3%的横坡整平压实,以防积水。
查看解析

相关试题

单选
在道路路基施工过程中,对路基维护影响最大最持久的因素是( )
A 大气温度 B 光照率 C 地下水 D 地表水
查看
单选
关于钢管满堂支架预压的要求,下列说法错误的是( )。
A 预压加载可按最大施工荷载的 60%、80%、100%分三次加载 B 每级加载完毕 1h 后进行支架的变形观测 C 最后两次沉落量观测平均值之差不大于 5mm 时可终止预压卸载 D 如采用砂袋预压应做好雨天防水排水工作
查看
单选
与板内的受力筋一起构成钢筋骨架的钢筋是( )。
A 受压筋 B 分布筋 C 架立筋 D 箍筋
查看
单选
浅埋暗挖法复合式衬砌不包括( )。
A 初期支护 B 防水层 C 二次衬砌 D 隧道围岩
查看
单选
采用水泥搅拌桩做重力式水泥土墙时,检查搅拌桩的完整性可以采用的方法是( )
A 面波法 B 钻芯法 C 堆载静压法 D 贯入法
查看
单选
( )是施工方案的核心内容,具有决定性作用。
A 施工方法 B 施工机具 C 施工组织 D 施工顺序
查看
单选
依据有关要求,预制桩进行沉桩作业时,应由( )指挥。
A 专职安全员 B 桩机操作人员 C 技术工人 D 技术负责人
查看
单选
下列工程中,所编制的专项施工方案需要进行专家论证的是( )。
A 搭设高度为40m的落地式钢管脚手架工程 B 盾构法施工的隧道工程 C 开挖深度为3m的土质基坑 D 开挖深度为15m的人工挖孔桩
查看
单选
下列施工中,不适用于综合管廊的是( )。
A 夯管法 B 顶管法 C 盾构法 D 浅埋暗挖法
查看
单选
关于两台起重机共同起吊一货物时的要求,正确的是( )。
A 两台起重机性能、速度可以不同 B 各自分担的载荷值,应小于一台起重机的额定总起重量的 50% C 重物的重量可以等于两机起重量总和 D 必须有专人统一指挥
查看
