分析

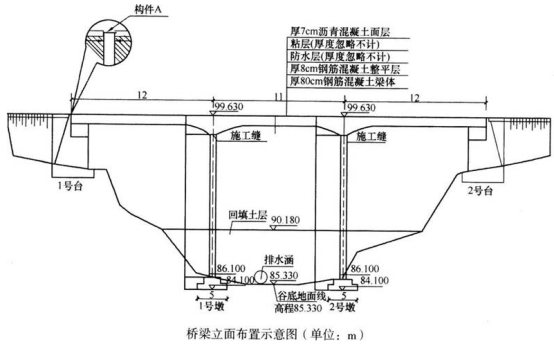

案例题 某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U形桥台,基础均采用扩大基础;桥面铺装自下而上为8cm厚的钢筋混凝土整平层+防水层+粘层+7cm厚的沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如下图所示:

项目部编制的施工方案有如下内容:
内容一:根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
内容二:上部结构采用碗扣式钢管满堂支架现浇施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷一次性进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施丁,支架立柱放置于20cm×20cm的楞木上。支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。
问题:
1、写出图中构件A的名称。
2、根据图判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
3、施工方案内容一中,在浇筑桥梁上部结构时,施工缝应如何处理?
4、根据施工方案内容二,列式计算桥梁上部结构施工应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
5、试分析项目部支架预压失败的可能原因。项目部应采取哪些措施才能使支架顺利预压成功?

正确答案
1、A:伸缩装置。
2、该桥属于刚架桥。梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处也具有水平反力,其受力状态介于梁桥和拱桥之间。
3、①对桥墩施工缝部位混凝土表面进行凿毛并清洗干净;②通过监理验收,先浇上一层与桥梁上部结构混凝土强度等级相同的水泥砂浆,再浇筑混凝土。
4、支架高度:99.630-(0.070+0.080+0.800)-90.180=8.500m,因为搭设高度大于8m,根据规定需要组织专家论证。
5、支架预压失败的可能原因:
(1)采用杂土对沟谷一次性进行回填。
(2)回填后经整平碾压即在其上进行支架搭设施工。
(3)采用土袋进行堆载预压。
(4)场地积水。
为使支架预压成功应采取的改进措施:
(1)杂土容易产生不均匀沉降,应就地取材采用级配良好的山皮土回填。
(2)应分层回填,分层压实,确保压实度满足场地要求。
(3)回填整平后,应进行地基预压,合格后进行硬化处理之后再搭设支架。
(4)场地要有良好的排水系统。
(5)应采用砂袋等透水性好的材料对支架进行预压。
查看解析

相关试题

单选
在道路路基施工过程中,对路基维护影响最大最持久的因素是( )
A 大气温度 B 光照率 C 地下水 D 地表水
查看
单选
关于钢管满堂支架预压的要求,下列说法错误的是( )。
A 预压加载可按最大施工荷载的 60%、80%、100%分三次加载 B 每级加载完毕 1h 后进行支架的变形观测 C 最后两次沉落量观测平均值之差不大于 5mm 时可终止预压卸载 D 如采用砂袋预压应做好雨天防水排水工作
查看
单选
与板内的受力筋一起构成钢筋骨架的钢筋是( )。
A 受压筋 B 分布筋 C 架立筋 D 箍筋
查看
单选
浅埋暗挖法复合式衬砌不包括( )。
A 初期支护 B 防水层 C 二次衬砌 D 隧道围岩
查看
单选
采用水泥搅拌桩做重力式水泥土墙时,检查搅拌桩的完整性可以采用的方法是( )
A 面波法 B 钻芯法 C 堆载静压法 D 贯入法
查看
单选
( )是施工方案的核心内容,具有决定性作用。
A 施工方法 B 施工机具 C 施工组织 D 施工顺序
查看
单选
依据有关要求,预制桩进行沉桩作业时,应由( )指挥。
A 专职安全员 B 桩机操作人员 C 技术工人 D 技术负责人
查看
单选
下列工程中,所编制的专项施工方案需要进行专家论证的是( )。
A 搭设高度为40m的落地式钢管脚手架工程 B 盾构法施工的隧道工程 C 开挖深度为3m的土质基坑 D 开挖深度为15m的人工挖孔桩
查看
单选
下列施工中,不适用于综合管廊的是( )。
A 夯管法 B 顶管法 C 盾构法 D 浅埋暗挖法
查看
单选
关于两台起重机共同起吊一货物时的要求,正确的是( )。
A 两台起重机性能、速度可以不同 B 各自分担的载荷值,应小于一台起重机的额定总起重量的 50% C 重物的重量可以等于两机起重量总和 D 必须有专人统一指挥
查看
