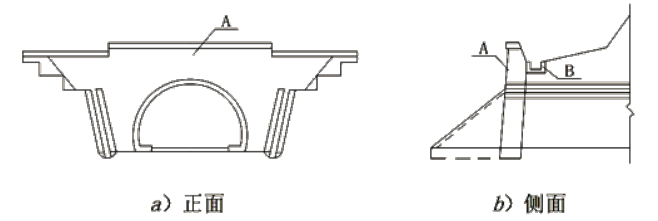

1.隧道洞门属于翼墙式洞门。构造物A—洞门端墙。构造物B—洞顶排水沟。
2.初期支护施工顺序:①④③⑤②。施工单位在施工前还应编制的文件:通风设计方案、瓦斯监测方案和应急预案。
3.严禁欠挖的位置还包括:净空图折角对应位置;C值为50mm。采取技术人员提出的措施处理欠挖时,对欠挖部位通常会造成的不利影响:局部超挖、二次扰动围岩、围岩较差时可能引起坍塌。
4.(1)错误。正确技术要求:在开挖工作面装药前、爆破前和爆破后,瓦检员、放炮和安全员应同时检查放炮地点附近20m以内风流中的甲烷浓度。
(2)错误。正确技术要求:每次爆破通风达到规定时间后,当甲烷浓度小于1%,二氧化碳浓度小于1.5%时,方可解除警戒,允许施工人员进入作业面。
(3)正确。
