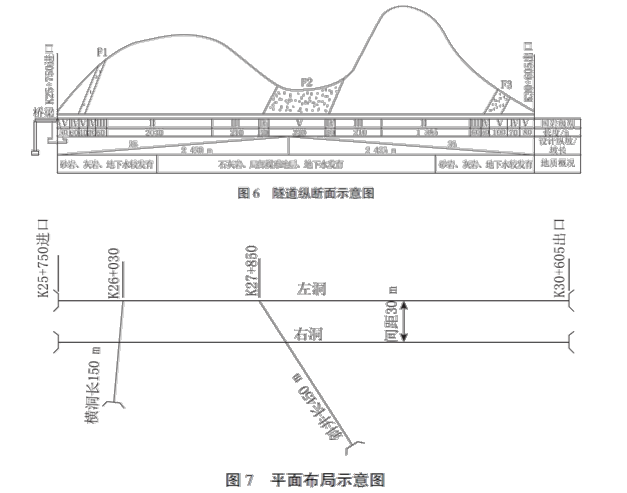

案例题 某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面,隧道合同总工期为36个月。左右隧道分别长4855m,中线间距30m,隧道最大埋深850m,纵坡为3%人字坡,其地质条件为:岩性为砂岩、石灰岩,局部有煤系地层;瓦斯含量低,属瓦斯隧道;穿越F1、F2、F3三条断层;地下水发育。左右洞围岩级别均为:Ⅱ级3415m,Ⅲ级540m,IV级310m,V级590m。在距进口2100m(对应里程K27+850)处设计了一座斜井,斜井长450m,向下纵坡5-8%,隧道纵断面示意图及平面布置示意图分别见下图。

施工中发生如下事件:
事件一:施工单位进场后,经现场调查发现,进口处为深沟,且跨沟桥台位于隧道洞口。经综合考虑,施工单位提出了设计变更方案,在距进口280m处增设一条长150m的横洞(见图)。
事件二:施工单位根据地质条件和施工水平,采用钻爆法开挖施工,无轨运输。
事件三:根据现场情况,相关单位拟保留横洞而取消斜井。
【问题】

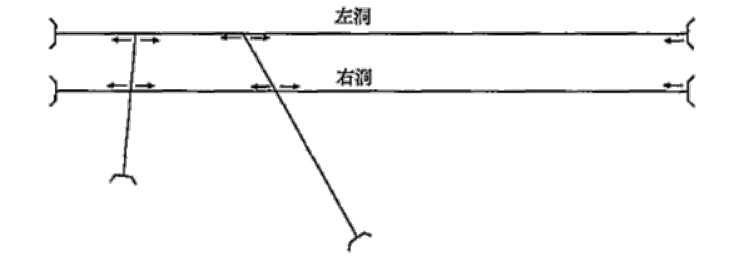

1.在有斜井和横洞的情况下,本隧道最多有几个开挖面同时施工?并在平面布置示意图上用箭头标明掘进方向(需在答题卡上复制平面布置示意图作答)。
2.该隧道施工的每个工作面需要配备哪些主要开挖及初期支护机械设备?(至少回答6种设备)
3.分析事件一中施工单位提出增设进口横洞的理由。
4.根据提供的地质信息,本隧道由地质引起的主要施工安全危险源有哪些?

正确答案
1.本隧道最多有10个开挖面同时施工。

2.钻孔机械(凿岩机)、装药台车、凿顶级清底机械、装载机、自卸汽车、锚杆台车、混凝土喷射机等。
3.进口处为深沟,且跨沟桥台位于隧道洞口,因此进洞口处没有人员和机械工作面,不便于从进口施工,故增设横洞,从横洞处进行作业。
4.塌方、突水突泥、瓦斯爆炸、火灾、窒息。
查看解析

相关试题

单选
混凝土面层养生结束后,混凝土弯拉强度不宜小于设计弯拉强度的( )。
A 40% B 50% C 80% D 90%
查看
单选
三级公路工程施工总承包企业可以承包的工程包括( )。
A 高速公路 B 单跨跨度小于40米的桥梁工程施工 C 长度2000米的隧道工程 D 各种桥梁
查看
单选
根据《公路工程建设项目招标投标管理办法》,公路工程建设项目履行项目审批或者核准手续后,方可开展( )招标。
A 勘察设计 B 施工 C 施工监理 D 货物采购
查看
单选
利用施工图改竣工图,必须标明变更修改的依据;凡施工图结构、工艺、平面布置等有重大改变,或变更部分超过图面( )的,应当重新绘制竣工图。
A 1/2 B 1/3 C 2/3 D 1/4
查看
单选
填隙碎石的施工可采用( )。
A 层铺法施工 B 拌合法施工 C 湿法施工 D 三辊轴法施工
查看
单选
关于二级及二级以下公路拦水带过水断面内水面高度的说法,正确的是( )。
A 不得漫过右侧车道外边缘 B 不得漫过左侧车道外边缘 C 不得漫过左侧车道中心线 D 不得漫过右侧车道中心线
查看
单选
适用于各种地质条件的超前地质预报是( )。
A 水力联观测法 B 红外探测法 C 瞬变电磁法 D 地质调查法
查看
单选
下列关于施工风险评估的说法,错误的是( )。
A 施工风险评估分为总体风险评估和专项风险评估 B 当桥梁或隧道工程总体风险评估达到Ⅲ级以下时,将其中的高风险施工作业作为评估对象 C 墩高或净空大于100m的桥梁工程应进行安全风险评估 D 长度在3000m及以上的隧道工程应进行安全风险评估
查看
单选
下列不属于合理选择施工机械依据的是( )。
A 工程量 B 施工年度计划 C 施工条件 D 施工质量要求
查看
单选
水泥混凝土抗压强度是以试件标准养护到( )d,按规定方法测得的。
A 3 B 7 C 14 D 28
