分析

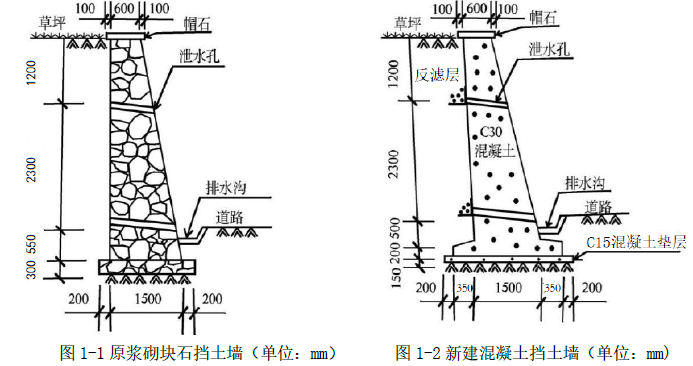

案例题 某二级公路局部为路堑路段,两侧采用浆砌块石重力式挡土墙护坡,挡土墙高出路面约3.5m,顶部宽度0.6m,底部宽度1.5m,基础埋深0.85m,如图1-1所示。
施工中发生如下事件:
事件一:在夏季连续多日降雨后,该路段一侧约20m挡土墙突然坍塌。调查发现,该段挡土墙坍塌前顶部荷载无明显变化,坍塌后基础未见不均匀沉降,墙体块石砌筑砂浆粘结牢固,后背填土为杂填土,查见泄水孔淤塞不畅。
事件二:为恢复正常交通秩序,保证交通安全,相关部门决定在原位置重建现浇钢筋混凝土重力式挡土墙,如图1-2所示,并编制该挡土墙的施工工序为:①施工准备;②基坑开挖;③附属工程施工;④测量放样;⑤墙身施工;⑥基础施工。
事件三:施工单位编制了钢筋混凝土重力式挡土墙的施工方案,其中在施工过程中拟采取以下措施:施工前检查基础底面,清除基底表面风化松软的土石和杂物;挡土墙内每层泄水孔上下排对齐布置,左右排与伸缩缝、沉降缝合并布置;挡土墙混凝土强度达到设计强度的70%时及时进行墙背回填。
事件四:因原材料短缺,施工单位决定挡土墙墙背采用黏质土作为回填填料。

【问题】
1.从受力角度分析挡土墙坍塌原因。
2.写出混凝土重力式挡土墙的结构形式特点。
3.写出事件二中挡土墙施工工序的正确顺序(用序号表示,如①→②→③→④→⑤→⑥)
4.改正事件三中挡土墙施工措施存在的错误之处。
5.针对施工单位决定采用黏质土作填料时的正确处理措施。

正确答案
1.坍塌原因:未设置反滤层导致土体堵塞泄水孔,排水不畅,夏季连续多日降雨使后背填土含水量上升、自重增加,对挡土墙的土压力增加。
2.重力式挡土墙依靠圬工墙体的自重抵抗墙后土体的侧向推力(土压力),以维持土体的稳定。
3.挡土墙施工工序为:①→④→②→⑥→⑤→③。
4.错误1:挡土墙内每层泄水孔上下排对齐布置,左右排与伸缩缝、沉降缝合并布置。
改正:泄水孔上下排应交错布置,左右排应避开伸缩缝与沉降缝。
错误2:挡土墙混凝土强度达到设计强度的70%时及时进行墙背回填。
改正:挡土墙混凝土强度达到设计强度的75%时及时进行墙背回填。
5.应在墙背设置厚度不小于300mm的砂砾或其他透水性材料排水层。排水层顶部应采用黏质土层封闭,土层厚度宜不小于500mm。
查看解析

相关试题

单选
二级以下公路稳定基层选用的石灰应采用( )。
A 不低于Ⅰ级 B 不低于Ⅱ级 C 不低于Ⅲ级 D 可以采用等外级
查看
单选
某路面施工工序如下:施工准备→洒透层油→洒第一层沥青→撒第一层集料→碾压→洒第二层沥青→撒第二层集料→碾压→洒第三层沥青→撒第三层集料→碾压→初期养护成型,其对
A 沥青贯入式路面 B 同步沥青碎石路面 C 沥青混凝土路面 D 沥青表面处治路面
查看
单选
下列哪个路基施工项目可以在冬期进行施工( )。
A 岩石地段的 半填挖 半填挖 地段 B 高速公路的土质路堤 C 整修路基边坡 D 河滩低洼地带将被水淹的填土路堤
查看
单选
( )应对分包工程实施现场监管,及时发现分包工程在质量、进度等方面的问题,由 ) 采取措施处理。
A 监理人,承包人 B 监理人,分包人 C 承包人,承包人 D 承包人,分包人
查看
单选
水泥路面直接加铺法施工,压浆完成后的板块,禁止车辆通行,待灰浆强度达到( )时可开放交通。
A 0.2MPa B 2.5MPa C 3MPa D 5MPa
查看
单选
沿开挖边界布置密集炮孔,采取不耦合装药或装填低威力炸药,在主爆区之后起爆,以形成平整的轮廓面的爆破作业方法是( )。
A 光面爆破 B 预裂爆破 C 延时爆破 D 定向爆破
查看
单选
支架受载后挠曲的杆件(盖梁、纵梁),其弹性挠度为相应结构跨度的( )。
A 1/400 B 1/250 C 1/500 D 1/1000
查看
单选
隧道洞门构造中,( )是隧道洞门段衬砌突出于山体坡面的结构。
A 拱墙式洞门 B 明洞式洞门 C 棚洞式洞门 D 框架式洞门
查看
单选
适用于卵石、漂石地质条件下灌注桩钻孔施工的机械是( )。
A 螺旋钻机 B 冲击钻机 C 旋挖钻机 D 回转斗钻机
查看
单选
截水沟挖出的土,可在路堑与截水沟之间修成土台并进行夯实,台顶应筑成倾向截水沟的横坡坡度是( )。
A 1.0% B 1.5% C 2.0% D 2.5%
查看
