分析

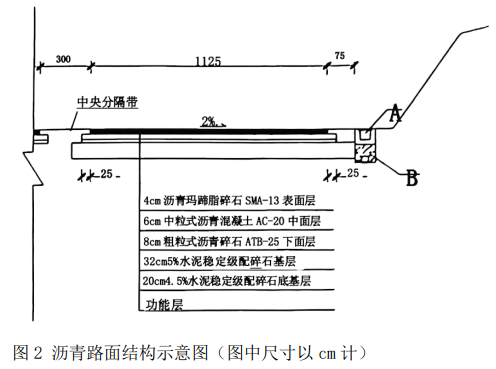

案例题 某施工单位承建 10km 双向四车道高速公路沥青路面工程,所处路段横断面形式为半填半挖和路堑,当地年降水量为 650mm。沥青路面结构示意图如图 2 所示。


施工过程中发生以下事件:
事件一:施工单位对基层水泥稳定级配碎石材料的组成设计工作,依据《公路路面基层施工技术细则》进行生产配合比设计,包括的内容有:确定料仓供料比例、确定混合料的最佳含水率、最大干密度。
事件二:施工单位在组织实施沥青面层施工时,采取了以下做法:
(1)由于施工单位下面层施工在材料、机械设备及施工方法等方面与以往本单位承担的其他类似工程完全相同,因此决定利用其结果,不再铺筑新的下面层试验路段,并报监理审批。
(2)中、表面层采用走线法施工。
(3)采用两台摊铺机一前一后梯进式施工作业,两台摊铺机的纵向间距控制在30~50m,两幅横有向 50~100mm 宽度的重叠。
(4)摊铺机无法作业的地方,施工单位采取人工摊铺施工。
事件三:项目部严格进行沥青混凝土面层施工质量检验。检验项目包括:平整度、弯沉值、渗水系数、摩擦系数、构造深度、中线平面偏位、纵断高程、宽度、横坡、马歇尔稳定度进行了实测。
【问题】
1. 写出图 3 中 A、B 构造物的名称。
2. 补充事件一中生产配合比设计还应包含的其他两项技术内容。
3. 逐条判断事件二中的做法是否正确,若不正确写出正确做法。
4. 补充事件三中沥青混凝土面层质量检验的实测项目。

正确答案
1. A:边沟;B:渗沟。
2. 确定水泥稳定材料的容许延迟时间、确定结合料剂量的标定曲线。

3. (1)正确。
(2)不正确。
正确做法:中、下面层采用走线法施工,表面层采用平衡梁法施工。
(3)不正确。
正确做法:采用两台摊铺机一前一后梯进式施工作业,两台摊铺机的纵向间距控制在10~20m,两幅横向有 30~60mm 宽度的重叠。
(4)不正确。
正确做法:摊铺机无法作业的地方,在监理工程师同意后采取人工摊铺施工。
4. 实测项目还有沥青混凝土面层的压实度、厚度、矿料级配、沥青含量。
查看解析

相关试题

单选
关于重力式挡土墙,下列说法错误的是()。
A 重力式挡土墙依靠墙体自重抵抗墙后土体的侧向推力 B 仰斜墙背的重力式挡土墙所受土压力最小 C 衡重式挡土墙适用于山区地形陡峻处的路肩墙和路堤墙 D 重力式挡土墙的墙身截面较小,圬工数量较少
查看
单选
关于滑坡地段路基施工技术要点的说法,错误的有()。
A 采用削坡减载方案整治滑坡时,减载应自上而下进行,严禁超挖或乱挖,严禁爆破减载 B 滑坡整治宜在旱季施工 C 滑坡体未处理之前,严禁在滑坡体上增加荷载,严禁在滑坡前缘减载 D 采用加填压脚方案整治滑坡时,只能在主滑段加重反压
查看
单选
关于土石路堤填筑要求的说法,正确的是( )。
A 土石路堤不得倾填,应分层填筑压实 B 土石混合料岩性或土石比例相差大时,宜分幅填筑 C 中硬、硬质石料填筑土石路堤时,可不进行边坡码砌 D 软质石料每一压实层的压实质量可采用沉降差指标进行检测
查看
单选
关于透层施工说法错误的是( )。
A 气温低于10℃或大风、即将降雨时不得喷洒透层油 B 透层油洒布后应自由流淌,应渗入基层一定深度,在表面形成油膜 C 应按设计喷油量一次均匀洒布,当有漏洒时,应人工补洒 D 在摊铺沥青前,应将局部尚有多余的未渗入基层的沥青清除
查看
单选
邻近桥梁或其他固定构造物处,水泥混凝土路面施工措施正确的是()。
A 设传力杆平缝型横向施工缝 B 设拉杆企口缝型横向施工缝 C 设横向施工缝 D 设横向胀缝
查看
单选
下列可直接用于填筑路基的填料是()。
A 砂类土 B 淤泥、有机质土 C 塑性指数大于26 D 液限大于50%
查看
单选
应进行试验路段施工的路基不包括()。
A 二级公路填石路堤 B 三级公路填土路堤 C 特殊路基 D 四级公路土石路堤
查看
单选
在竣工验收质量评定中,工程质量评分小于( )分为不合格。
A 60 B 70 C 75 D 90
查看
单选
在旧沥青混凝土路面重铺再生法中,四个工序编号为:①拌和整形;②罩新面:③铣刨翻松路面;④加热软化路面,正确的工序排列是()。
A ①③④② B ④①③② C ④③①② D ①④③②
查看
单选
桥梁按结构体系划分,不属于组合体系是()。
A 连续刚构 B 刚架桥 C 梁、拱组合体系 D 斜拉桥
查看
