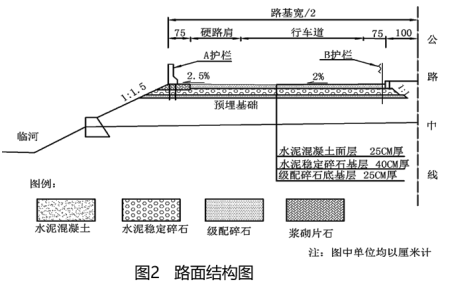

案例题 某施工单位在南方旅游区承建某一级公路水泥混凝土路面工程,起讫桩号为K0+000~K22+000,当地建筑材料充足。该公路设计速度为80km/h,双向四车道,单车道宽度为3.75m,硬路肩宽度为2.5m。公路左侧临河,填方路堤高度为3~5m,临河侧及中央分隔带侧均设置了安全防撞护栏。该工程主要的施工项目有级配碎石底基层、水泥稳定碎石基层、水泥混凝土面层、中央分隔带、路面防排水及交通安全设施等。路面结构如图2所示。施工过程中发生了如下事件:

事件一:为确保路面基层的施工质量、提高施工效率,项目部在底基层检验合格后,计划对路面基层分两层、等厚度进行摊铺、碾压、成型。根据项目部配置的人员和设备,项目部铺筑了试验路段,确定了基层混合料的松铺系数为1.32,并根据该松铺系数确定基层松铺厚度,以确保碾压成型后的基层厚度满足设计要求。
事件二:水泥混凝土路面采用滑模摊铺机进行施工,施工前,项目部技术人员编写了详细的施工方案,拟报上级部门审批。其中部分技术要求如下:
① 水泥混凝土搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼
② 水泥混凝土搅拌时,外加剂应以稀释溶液加入,其稀释用水和原液中的水量,不得从拌合加水量中扣除
③ 滑模摊铺机起步时,应先开启振捣棒,在2~3min内调整振捣到适宜频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出破灭,方可开动滑模机平稳推进摊铺
④ 抗滑纹理做毕,应立即开始保湿养护,并立即连接摊铺相邻车道面板。

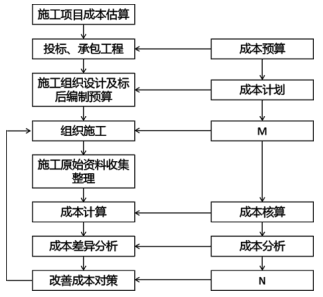

事件三:施工单位以公路施工项目为对象,开展施工成本管理和控制。施工项目成本管理流程如图1-2所示,表明了施工项目成本管理的流程及其对应的主要管理内容。通过实施该成本管理措施,该路面工程取得了良好的经济效益。

问题:
1.按护栏的结构类型,写出图1-1中设置的A护栏和B护栏的类型名称。
2.计算事件一中路面基层分层摊铺时的单层松铺厚度(单位cm,精确到小数点后1位)
3.逐条判断事件二中的技术要求是否正确,若不正确,改正错误之处。
4.写出事件三流程图中的M、N对应的成本管理名称。

正确答案
1.A:混凝土(或刚性)护栏
B:波形梁(或柔性)护栏
2.①每层压实厚度:40÷2=20cm
②单层松铺厚度:20×1.32=26.4cm
3.①正确
②不正确。
改正:外加剂稀释用水和原液中的水量,应从拌和加水量中扣除
③正确
④不正确。
改正:抗滑纹理完成后,不得立即连接摊铺相邻车道面板。
问题:
4.M:成本控制
N:成本考核
查看解析

相关试题

单选
关于水泥混凝土路面模板及其架设与拆除,下列说法错误的是( )。
A 施工模板可使用木模板 B 纵横曲线路段应采用短模板 C 模板与混凝土拌和物接触表面应涂脱模剂 D 模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行
查看
单选
下列关于水泥混凝土面板灌缝的说法中,错误的是()。
A 应先采用切缝机清除接缝中夹杂的砂石,凝结的泥浆等 B 常温施工式填缝料的养护期,高温天宜为24h C 加热施工式填缝料的养护期,高温天宜为6h D 在灌缝料养护期间应封闭交通
查看
单选
下列关于混凝土路面的说法,错误的是()。
A 纵缝包括纵向施工缝和纵向缩缝两类,构造上分为设拉杆平缝型和设拉杆假缝型 B 横向施工缝构造上分为设传力杆平缝型和不设传力杆平缝型 C 横向缩缝的切缝方式应由施工期间该地区路面摊铺到切缝时的昼夜温差确定 D 养护时间根据混凝土弯拉强度的增长情况而定,混凝土路面的养护时间不宜小于设计弯拉强度的80%
查看
单选
软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距掌子面的距离Ⅳ级围岩不得大于( )m。
A 60 B 70 C 90 D 120
查看
单选
冲击钻成孔灌注桩特别适用于()。
A 漂石层 B 黄土 C 黏性土 D 人工杂填土
查看
单选
下列关于分项工程质量评定合格的说法,错误的是()。
A 检验记录应完整 B 实测项目应合格 C 外观质量应满足要求 D 评定资料应完整
查看
单选
在分包合同履行过程中,由于设计图纸错误引起分包商的权益受到损害,分包商应向( )提出索赔要求。
A 业主 B 监理 C 设计方 D 承包商
查看
单选
属于柔性基层的是()
A 乳化沥青碎石混合料基层 B 水泥稳定碎石 C 石灰稳定土 D 二灰稳定土
查看
单选
路面工程施工中,相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用( )搭接类型。
A 开始到开始    B 开始到完成 C 完成到开始    D 完成到完成
查看
单选
监理工程师有权直接批准的工程变更为( )。
A 一般工程变更 B 较大工程变更 C 重要工程变更 D 重大工程变更
查看
