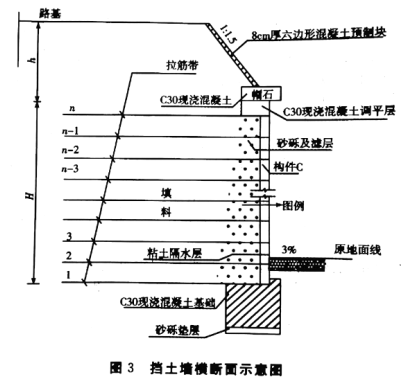

案例题 某施工单位承建了一段路基工程,其中 K18+220~K18+430 设置了一段挡土墙,路基填方高度为最高为 11m。挡土墙横断面示意图如下。

挡土墙施工流程为:施工准备(含构件 C 预制)→测量放线→工序 A→地基处理→排水沟施工→基础浇筑→构件 C 安装→工序 B→填料填筑与压实→墙顶封闭。
路基工程施工前项目部进行了技术交底,技术交底工作由项目经理组织,项目总工程师主持实施,向项目部、分包单位的全体施工技术人员和班组进行交底,交底人员和参会人员双方签字确认。技术交底记录部分内容如下:
(1)拉筋应按设计位置水平铺设在已经整平、压实的土层上。
(2)墙面板安设应根据高度和填料情况设置适当的俯斜,斜度宜为 1:0.02~1:
0.05。
(3)拉筋与面板之间的连接应牢固,连接部位强度应不低于拉筋强度。
(4)填料摊铺、碾压应从拉筋尾部开始平行于拉筋方向碾压。
(5)靠近墙面板 2m 范围内,应使用小型机具夯实或人工夯实,不得使用重型压实机械压实。
【问题】
1. 按照挡土墙设置的位置和结构形式划分,分别写出该挡土墙的名称。
2. 写出挡土墙施工流程中工序 A、工序 B 与图中构件 C 的名称,写出挡土墙施工流程中必须交叉进行的工序。
3. 项目部组织技术交底的方式是否正确?说明理由。
4. 逐条判断技术交底记录内容是否正确,并改正错误。

正确答案
1. 按设置位置:路堤式挡土墙。按结构形式:加筋土挡土墙。
2. 工序 A-基槽(坑)开挖;工序 B-筋带铺设;构件 C-墙面板。
必须交叉进行的工序是墙面板拼装、筋带铺设、填料填筑与压实。

3. 不正确。
理由:技术交底未按不同要求、不同层次、不同方式进行技术交底。即技术交底应分级进行,分级管理。

4. (1)正确。
(2)不正确。
改正:墙面板安设应根据高度和填料情况设置适当的仰斜,斜度宜为 1:0.02~1:0.05。
(3)正确。
(4)不正确。
改正:填料摊铺、碾压应从拉筋中部开始平行于墙面进行,不得平行于拉筋方向碾压。
(5)不正确。
改正:靠近墙面板 1m 范围内,应使用小型机具夯实或人工夯实,不得使用重型压实机械压实。
查看解析

相关试题

单选
关于水泥混凝土路面模板及其架设与拆除,下列说法错误的是( )。
A 施工模板可使用木模板 B 纵横曲线路段应采用短模板 C 模板与混凝土拌和物接触表面应涂脱模剂 D 模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行
查看
单选
下列关于水泥混凝土面板灌缝的说法中,错误的是()。
A 应先采用切缝机清除接缝中夹杂的砂石,凝结的泥浆等 B 常温施工式填缝料的养护期,高温天宜为24h C 加热施工式填缝料的养护期,高温天宜为6h D 在灌缝料养护期间应封闭交通
查看
单选
下列关于混凝土路面的说法,错误的是()。
A 纵缝包括纵向施工缝和纵向缩缝两类,构造上分为设拉杆平缝型和设拉杆假缝型 B 横向施工缝构造上分为设传力杆平缝型和不设传力杆平缝型 C 横向缩缝的切缝方式应由施工期间该地区路面摊铺到切缝时的昼夜温差确定 D 养护时间根据混凝土弯拉强度的增长情况而定,混凝土路面的养护时间不宜小于设计弯拉强度的80%
查看
单选
软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距掌子面的距离Ⅳ级围岩不得大于( )m。
A 60 B 70 C 90 D 120
查看
单选
冲击钻成孔灌注桩特别适用于()。
A 漂石层 B 黄土 C 黏性土 D 人工杂填土
查看
单选
下列关于分项工程质量评定合格的说法,错误的是()。
A 检验记录应完整 B 实测项目应合格 C 外观质量应满足要求 D 评定资料应完整
查看
单选
在分包合同履行过程中,由于设计图纸错误引起分包商的权益受到损害,分包商应向( )提出索赔要求。
A 业主 B 监理 C 设计方 D 承包商
查看
单选
属于柔性基层的是()
A 乳化沥青碎石混合料基层 B 水泥稳定碎石 C 石灰稳定土 D 二灰稳定土
查看
单选
路面工程施工中,相邻结构层之间的速度决定了相邻结构层之间的搭接类型,前道工序的速度快于后道工序时选用( )搭接类型。
A 开始到开始    B 开始到完成 C 完成到开始    D 完成到完成
查看
单选
监理工程师有权直接批准的工程变更为( )。
A 一般工程变更 B 较大工程变更 C 重要工程变更 D 重大工程变更
