1.错误 1:拌合站尽量设在生活区、居民区的上风向。改正:拌合站尽量设在生活区、居民区的下 风向。
错误 2:混凝土拌合应采用自落式拌合机,水、外掺剂计量应采用流量或人工计量方式。改正: 混凝土拌合应采用强制式拌合机,水、外掺剂计量应采用全自动电子称量法计量,禁止采用流量或人 工计量方式。
错误 3:混凝土配合比牌设置在材料堆放处。改正:混凝土配合比牌设置在拌合楼旁。
2.发现“弹簧”现象时,宜采用挖开晾晒、换土、掺石灰或水泥等措施处理。
错误:水泥稳定碎石基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压。改正:水 泥稳定碎石基层直线段由两侧向中心碾压,曲线段由内侧向外侧碾压。

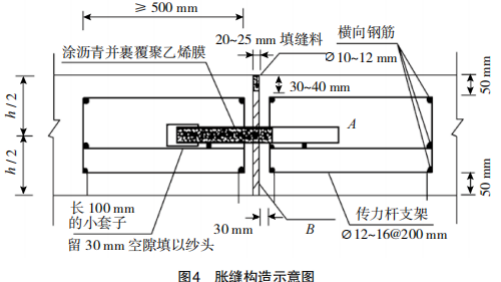

3.(1)A:传力杆;B:填缝板;C:防护装置和安全检修保护装置。
(2)A 应该采用光面钢筋。
4.前置法施工,首先加工、安装和固定胀缝钢筋支架,然后使用手持振捣棒振实胀缝板两侧的混凝 土后再摊铺。在混凝土未硬化时,剔除胀缝板上部的混凝土,嵌入(20~25)mm×20 mm 的木条,整平 表面。
5.(1)水泥混凝土路面检测的项目还包括:抗滑构造深度、断板率、横向力系数。
(2)检验项目中要求合格率达到 95%以上的项目包括:水泥混凝土面板的弯拉强度、板厚度。
6.路面工程竣工验收工程质量评分=(85×0.2+91×0.6+92×0.2)/(0.2+0.6+0.2)=90 分。质量等 级为“优良”。
