案例题 某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,左右线隧道跨度为10m,隧道最大埋深500m,进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、II、III级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
事件1:考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“少扰动,早喷锚、勤测量、紧封闭”的基本原则。
事件2:隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有洞内外观测,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。当拱顶下沉速率小于规定值时及时施作二次衬砌。

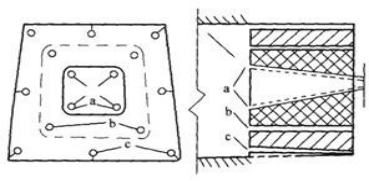

事件3:在施工过程中,该隧道洞身掘进采用预裂爆破方法,炮眼布置形式如图。由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标对其他项目开展了安全生产事故隐患排查治理活动。

问题:
1、按照隧道长度划分,左右线隧道分别属于什么隧道,说明理由。
2、事件2中,补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
3、事件3中,说明预裂爆破方案中 a、b、c 三种炮眼的名称。并写出三种炮眼起爆顺序。

正确答案
【第1问】
左右线隧道按照长度划分为特长隧道。
理由:隧道按照长度划分特长隧道 L>3000m,而该隧道左线长 3216m,右线长 3100m, 故该隧道为特长隧道。
【第2问】
必测项目还有:周边位移、拱顶下沉、拱脚下沉;
危险信号有:量测数据有不正常变化(或突变),洞内或地表位移大于允许位移值,洞 内或地表出现裂缝以及喷层出现异常裂缝。
【第3问】
a—掏槽眼,b—辅助眼,c—周边眼。预裂爆破起爆顺序:周边眼→掏槽眼→辅助眼。
查看解析

相关试题

单选
抗滑桩施工中,相邻桩不得同时开挖,开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的( )后方可开挖邻桩。
A 70% B 75% C 80% D 85%
查看
单选
填石路基采用强力夯实施工时,填补夯坑的填料应选用( )。
A 碎石土 B 砂性土 C 软质石料 D 与路基同类型石质填料
查看
单选
无机结合料稳定基层的水泥材料应选用( )的水泥。
A 初凝时间3h以上和终凝时间较短 B 初凝时间3h以上和终凝时间应大于6h且小于10h C 初凝时间3h以内和终凝时间较短 D 初凝时间3h以内和终凝时间较长
查看
单选
下列关于土石路堤的填筑要求的叙述中,不正确的是( )。
A 压实机械宜选用自重不小于18t的振动压路机 B 应分层填筑压实,不得倾填 C 填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于200mm D 填料由土石混合材料变化为其他填料时,土石混合材料最后一层的填料最大粒径宜小于150mm
查看
单选
填石路堤顶面与细粒土填土层之间应填筑( )。
A 垫层 B 封层 C 过渡层 D 透层
查看
单选
根据设计单位提供的逐桩坐标表进行中线放样的方法称为( )。
A 切线支距法 B 偏角法 C 坐标法 D GPS法
查看
单选
下列关于坡面喷射混凝土防护施工的说法错误的是( )。
A 混凝土喷射每层应自下而上进行 B 临时支护厚度宜不小于60mm C 永久支护厚度宜不小于80mm D 永久支护面钢筋的喷射混凝土保护层厚度应不小于30mm
查看
单选
下列属于防眩设施关键实测项目的是( )。
A 安装高度 B 防眩板设置间距 C 竖直度 D 防眩网网孔尺寸
查看
单选
关于预制梁场布设错误的是( )。
A 结合梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址 B 监理指定预制场位置 C 周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害 D 场地建设前施工单位应将梁场布置方案报监理工程师审批
查看
单选
关于强夯施工的施工工序,正确的是( )。
A 场地平整→测量放样→第一遍主夯→夯坑回填、场地平整、测量放样→第二遍满夯→夯坑回填、场地整平、测量放线→第三遍副夯→场地平整、测量高程→试验检测 B 场地平整→测量放样→第一遍满夯→夯坑回填、场地平整、测量放样→第二遍主夯→夯坑回填、场地整平、测量放线→试验检测→第三遍副夯→场地平整、测量高程 C 场地平整→测量放样→第一遍副夯→夯坑回填、场地平整、测量放样→第二遍满夯→夯坑回填、场地整平、测量放线→试验检测→第三遍主夯→场地平整、测量高程 D 场地平整→测量放样→第一遍主夯→夯坑回填、场地平整、测量放样→第二遍副夯→夯坑回填、场地整平、测量放线→第三遍满夯→场地平整、测量高程→试验检测
查看
刷题小程序
公路工程管理与实务题库小程序
