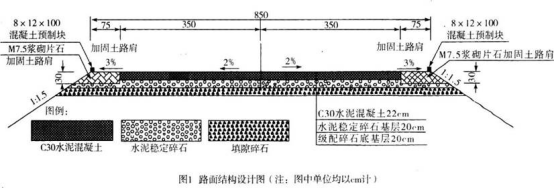

案例题 某施工单位承接了长68.0km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平均填方高度为2~4m,填方边坡坡面未做坡面防护处理。路面结构如图1所示。

该工程采用清单计价,施工合同中的清单单价部分摘录如表2所示。

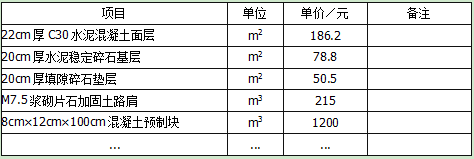

表2合同清单单价表


问题:
1.写出图中8cm×12cm×100cm预制块构筑物的名称和作用。
2.写出图中排除路面表面水至路基范围之外的途径。
3.计算M7.5浆砌片石加固土路肩的合同清单总价。
4.简述施工中的材料费控制的途径。

正确答案
【第1问】
1-1.8cm×12cm×100cm预制块构筑物的名称是拦水带。
1-2.其作用是;汇集路面表面水,然后通过泄水口和急流槽排离路堤,保护边坡坡面不受路面表面水流冲刷。
【第2问】
路面表面水汇集在拦水带同路肩铺面(或者路肩和部分路面铺面)组成的浅三角形过水断面内,在适当长度内(20~50cm)设置泄水口配合急流槽将路面积水排于路基之外。
【第3问】
加固土路肩的横截面面积:[75+(75+30×1.5)] × 30/2=2925(cm2);
加固土路肩的合同清单总价:2925/10000×2×68000×215=8552700(元)。
【第4问】
对材料成本控制的途径:(1)以预算价格来控制材料的采购成本。(2)对材料的数量控制。
查看解析

相关试题

单选
抗滑桩施工中,相邻桩不得同时开挖,开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的( )后方可开挖邻桩。
A 70% B 75% C 80% D 85%
查看
单选
填石路基采用强力夯实施工时,填补夯坑的填料应选用( )。
A 碎石土 B 砂性土 C 软质石料 D 与路基同类型石质填料
查看
单选
无机结合料稳定基层的水泥材料应选用( )的水泥。
A 初凝时间3h以上和终凝时间较短 B 初凝时间3h以上和终凝时间应大于6h且小于10h C 初凝时间3h以内和终凝时间较短 D 初凝时间3h以内和终凝时间较长
查看
单选
下列关于土石路堤的填筑要求的叙述中,不正确的是( )。
A 压实机械宜选用自重不小于18t的振动压路机 B 应分层填筑压实,不得倾填 C 填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于200mm D 填料由土石混合材料变化为其他填料时,土石混合材料最后一层的填料最大粒径宜小于150mm
查看
单选
填石路堤顶面与细粒土填土层之间应填筑( )。
A 垫层 B 封层 C 过渡层 D 透层
查看
单选
根据设计单位提供的逐桩坐标表进行中线放样的方法称为( )。
A 切线支距法 B 偏角法 C 坐标法 D GPS法
查看
单选
下列关于坡面喷射混凝土防护施工的说法错误的是( )。
A 混凝土喷射每层应自下而上进行 B 临时支护厚度宜不小于60mm C 永久支护厚度宜不小于80mm D 永久支护面钢筋的喷射混凝土保护层厚度应不小于30mm
查看
单选
下列属于防眩设施关键实测项目的是( )。
A 安装高度 B 防眩板设置间距 C 竖直度 D 防眩网网孔尺寸
查看
单选
关于预制梁场布设错误的是( )。
A 结合梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址 B 监理指定预制场位置 C 周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害 D 场地建设前施工单位应将梁场布置方案报监理工程师审批
查看
单选
关于强夯施工的施工工序,正确的是( )。
A 场地平整→测量放样→第一遍主夯→夯坑回填、场地平整、测量放样→第二遍满夯→夯坑回填、场地整平、测量放线→第三遍副夯→场地平整、测量高程→试验检测 B 场地平整→测量放样→第一遍满夯→夯坑回填、场地平整、测量放样→第二遍主夯→夯坑回填、场地整平、测量放线→试验检测→第三遍副夯→场地平整、测量高程 C 场地平整→测量放样→第一遍副夯→夯坑回填、场地平整、测量放样→第二遍满夯→夯坑回填、场地整平、测量放线→试验检测→第三遍主夯→场地平整、测量高程 D 场地平整→测量放样→第一遍主夯→夯坑回填、场地平整、测量放样→第二遍副夯→夯坑回填、场地整平、测量放线→第三遍满夯→场地平整、测量高程→试验检测
查看
