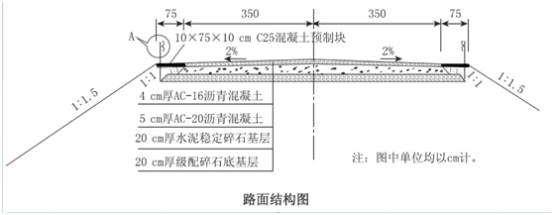

案例题 某施工单位承接了长45.6km的二级公路的路基和路面施工,路面结构如下图所示。

施工单位进场后,在图纸会审的初审阶段,发现AC-20沥青混凝土与基层之间没有设计任何过渡层,为加强面层与基层的联结作用,提出在AC-20沥青混凝土与基层之间增设0.5cm厚稀浆封层的变更申请,并按合同约定组价得到新增项目的单价为5.8元/㎡。经正常审批后,设计单位认为该变更属于设计疏漏引起,同意增设,设计单位出具了“变更设计图”。监理单位审核后签发了“工程变更令”,审批后的单价为5.25元/㎡。施工单位根据变更设计图组织施工。

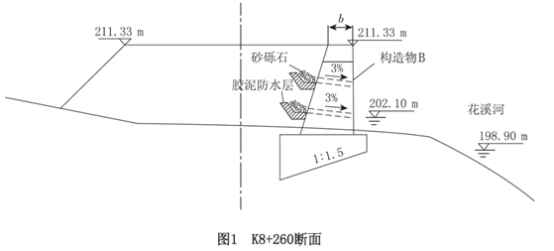

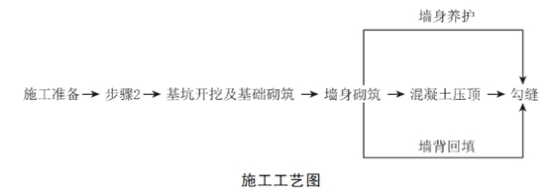

其中K8+200~K8+320为沿河路基,设计为浆砌块石路肩挡土墙(见K8+260断面图)。施工单位选择在枯水季节施工,挡土墙施工前全面做好排水系统,施工工艺见施工工艺图。


在基坑挖到设计高程后,经检验基底承载力等各项指标满足要求,开始进行基础砌筑。基础施工完后,立即进行基坑回填。基础圬工强度达到要求后,进行墙身砌筑。
挡土墙砌筑与路基回填交替施工,对挡土墙按高度分阶段验收。墙背填料采用与前后路段路堤填料相同的黏土,做到逐层填筑,逐层压实。
路面施工完成后,施工单位提出对稀浆封层进行单独计量,并呈送了计量报告,监理单位给予了签认。
问题:
1 、分析监理单位签发“工程变更令”的理由。
2 、写出步骤2所对应的工艺名称、墙身中的构筑物B的名称以及交通安全设施A的名称,并简述交通安全设施A的主要作用。
3 、墙背填料采用黏土是否合适?说明理由。
4 、计算施工单位对稀浆封层申请计量的金额。

正确答案
【第1问】
因为该变更理由合理(属于设计疏漏引起的变更),且变更程序符合要求,所以监理单位签发“工程变更令”合理。
【第2问】
2-1.步骤2对应的施工工艺是测量放样。
2-2.墙身中的构筑物B是泄水孔。A为波形梁护栏。
2-3.波形梁护栏的主要作用是防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。同时,还具有吸收能量,减轻事故车辆及人员的损伤程度,以及诱导视线的作用。
【第3问】
3-1.不合适。
3-2.因为该挡土墙浸水,应选择强度高、透水性好的材料(或因为黏土透水性不好,遇水强度差)。
【第4问】
45600×7×5.25=1675800(元)。
查看解析

相关试题

单选
路堑混合式挖掘法为( )混合使用。
A 单层横向全宽挖掘法和通道纵挖法 B 多层横向全宽挖掘法和通道纵挖法 C 多层横向全宽挖掘法和分段纵挖法 D 多层横向全宽挖掘法和分层纵挖法
查看
单选
关于路面工程中粗集料技术要求的说法中,错误的是( )。
A 用作被稳定材料的粗集料宜采用各种硬质岩石或砾石加工成的碎石,也可直接采用天然砾石 B 高速公路和一级公路中、轻交通荷载等级基层的4.75mm以上粗集料应采用单一粒径的规格料 C 应选择适当的碎石加工工艺,用于破碎的原石粒径应为破碎后碎石公称最大粒径的3倍以上 D 碎石加工中,根据筛网放置的倾斜角度和工程经验,应选择合理的筛孔尺寸
查看
单选
下列关于热拌沥青混合料面层施工接缝处理的做法,正确的是( )。
A 半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝 B 半幅施工铺另半幅前必须将边缘清扫干净,并涂洒少量透层沥青 C 横接缝首先用 3m 直尺检查端部平整度,不符合要求时,按 45°斜交于路中线切齐清除。 D 横向接缝先用双轮双振压路机进行纵压,再改为横向碾压
查看
单选
下列关于后张法预应力张拉要求说法中,错误的是( )。
A 预应力筋的张拉顺序可采取分批、分阶段的方式对称张拉 B 预应力筋为热轧带肋钢筋时,张拉过程中不容许有断筋或滑移 C 当同一截面中有多束一端张拉的预应力筋时,张拉端宜分别交错设置在构件的两端 D 对钢束长度为 22m 的直线预应力筋,可采用一端张拉
查看
单选
施工方案的优化不包含( )。
A 施工方法的优化 B 施工作业组织形式的优化 C 施工机械的需求优化 D 施工顺序的优化
查看
单选
在隧道二次支护衬砌施工中,通常不采用的机械设备是( )。
A 模板衬砌台车 B 混凝土搅拌设备 C 混凝土喷射机 D 搅拌运输车
查看
单选
下列关于强夯法施工说法错误的是( )。
A 强夯法适用于处理碎石土、低饱和度的粉土与黏土、杂填土和软土等地基 B 强夯处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3m C 采用强夯法处理软土地基时,应在地基中设置竖向排水体 D 施工前应选择有代表性并不小于200m2的路段进行试夯
查看
单选
沥青表处路面薄、造价低、施工简便、行车性能好,适用于( )公路的沥青面层。
A 三级及三级以下 B 三级及三级以上 C 四级及四级以下 D 四级及四级以上
查看
单选
对二级公路路基范围内的原地基进行地基表层碾压处理,其压实度控制标准应不小于( )。
A 80% B 85% C 90% D 96%
查看
单选
在选择路面各结构层之间搭接类型时,后道工序快于前道工序时,应选择( )。
A STS B STF C FTS D FTF
查看
