案例题 某施工单位承接了6×20m简支梁桥工程。桥梁采用扩大基础,墩身高10m。全部钢筋由业主提供。施工单位与业主签订的承包合同,工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,钢材占35%,水泥占15%,不调值费用占15%。该合同的原始报价日期为当年3月1日,结算5月的工资、材料价格指数为如下表。未调值前5月份完成工程300万元。

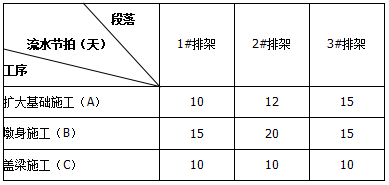

项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:

根据施工组织和技术要求,扩大基础施工完成后至少要等待10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:在基坑开挖前由于地下水比较丰富,为防止流沙破坏导致基坑产生坍塌,故施工单位经过研究确定了合适的降水方案。
事件2:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
问题:

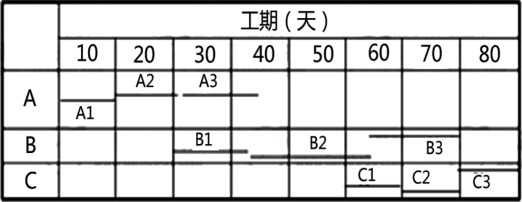

1.计算排架施工不窝工的流水工期(列出计算过程),并绘制横道图。
2.针对事件1,请阐述项目部应采用的排水方法及原因。
3.针对事件2,承包商是否可以提出工期和费用索赔?说明理由。
4.业主5月终应支付施工单位多少工程款?

正确答案
【第1问】
按照累加数列错位相减取大差值法进行计算。

AB之间的流水步距KAB=(10,7,2,-50)=10d
BC之间的流水步距KBC=(15,25,30,-30)=30d
因AB之间有10天的技术间歇,因此总工期T=KAB+KBC+(10+10+10)+10=10+30+30+10=80d

【第2问】
井点降水法。当土质较差有严重流沙现象,地下水位较高,挖基较深,坑壁不易稳定,用普通排水方法难以解决时,可采用井点降水法。
【第3问】
可以。因为首先造成墩身施工推迟是由于非承包人(业主方)的原因,所以承包商可以提出工期和费用索赔。
【第4问】
5月工程款:P=300*(15%+35%*110/100+35%*125/120+15%*130/130)=314.88万元
查看解析

相关试题

单选
水泥混凝土路面纵缝施工中,当发生拉杆钢筋松脱或漏插时,正确的是( )。
A 应在横向相邻路面摊铺前,将松脱拉杆切断、丢弃 B 应在横向相邻路面摊铺前,钻孔重新植入 C 应对松脱的拉杆进行拔出力检验 D 应在下一块路面面板中增设相应数量的拉杆
查看
单选
当地下水埋藏深或为固定含水层时,宜采用的地下水排除设施是( )。
A 渗沟 B 渗井 C 检查井 D 暗沟
查看
单选
关于水泥混凝土路面横缝的说法,错误的是( )。
A 普通混凝土路面横向缩缝宜采用斜缝 B 每天摊铺结束应设置横向施工缝 C 普通混凝土路面横向缩缝宜等间距布置 D 切缝方式的选用应由昼夜温差确定
查看
单选
关于水泥混凝土面层摊铺施工的说法,不正确的是( )。
A 铺筑试验路段时,长度不应短于 100m B 滑模摊铺高速公路、一级公路时,应采用单线基准线,滑模摊铺机底板应设置为路拱形状 C 滑模摊铺振捣频率应根据板厚、摊铺速度和混凝土工作性确定 D 水泥混凝土路面不宜使用围水养护的方式
查看
单选
下列设施中,不属于交通安全设施的是( )。
A 交通标志 B 交通标线 C 安全报警装置 D 隔离栅
查看
单选
预应力张拉用的千斤顶与压力表,不需要重新进行标定的情形是( )。
A 使用时间达到3个月 B 张拉次数超过300次 C 千斤顶检修后 D 更换新压力表
查看
单选
路面基层人工拌合施工时,当已整平材料含水率过小时,应在土层上洒水闷料,下列不符合相关规定的是( )。
A 采用高效率的路拌机械时,闷料时宜一次将水洒够 B 采用普通路拌机械时,闷料时的洒水量宜较最佳含水率高2~3个百分点 C 中粒和粗粒材料可视其中细粒材料的含量,缩短闷料时间 D 对综合稳定材料,应先将石灰和土拌合后一起闷料
查看
单选
预应力混凝土施工中,当施工中预应力筋需要超张拉或计入锚圈口预应力损失时,可比设计要求提高( ),但在任何情况下不得超过设计规定的最大张拉控制应力。
A 5% B 6% C 7% D 8%
查看
单选
拌合站标牌中的混凝土配合比牌应设置在( )。
A 材料堆放处 B 拌合楼旁 C 场内 D 机械设备旁
查看
单选
先张法预应力筋张拉完毕后,其位置与设计位置的偏差不得大于( )mm,同时不应大于构件最短边长的( )%,且宜在4h内浇筑混凝土。
A 5,2% B 5,4% C 10,2% D 10,4%
查看
