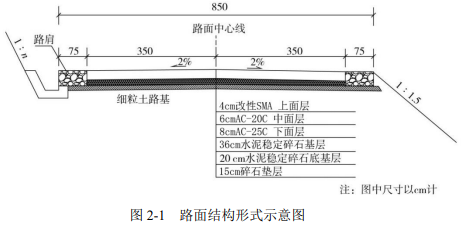

1.
(1)改正:水稳拌和应采用强制式拌合机,设备具备自动计量功能,一般设自动计量补水器加水。

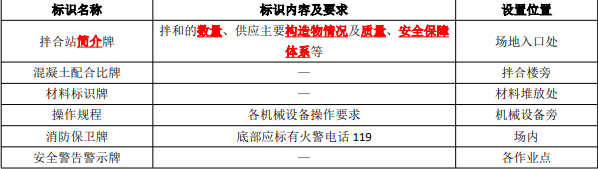

(2)标识标牌补充内容:混合料配合比牌、材料标识牌。
【解题思路】第(1)问,强制式拌合机搅拌更加充分,均匀性好,且效率高。自动计量补水器,减少人为干扰,保证工作的连续性、自动性。
第(2)问,拌合站标识、标牌设置可参考下表的规定。

2.(1)改正:
①先将下承层顶面清理干净,并洒铺水泥净浆,再摊铺上层混合料。
②复压采用重型振动压路机碾压密实。
③应取混合料的初凝时间与容许延迟时间较短的时间作为施工控制时间。
④纵向接缝应垂直相接,严禁斜接。
(2)养护方式还有:洒水养护、薄膜覆盖养护、洒铺乳化沥青养护。
【解题思路】第(1)问,①考虑上下层之间结合良好,需要下承层有足够的粗糙度,而本工程用的稳定碎石,粗糙度足够,故将下承层清理干净,并洒铺水泥净浆处理。若下承层为稳定细粒材料,则宜先拉毛或采用凸块式压路机碾压。
②复压重在压密实,故复压选用的压路机比初压需更加重型。
③容许延迟时间是指在满足强度标准的前提下,水泥稳定材料拌和后至碾压成型之前所容许的最大时间间隔。因此若混合料按长的控制时间,则已无法碾压成型。
④半刚性基层斜接缝层厚不利于控制,易出现薄层贴补的情况,且不利于荷载的传递。
第(2)问,水泥稳定碎石基层养护要求湿养。
3.
(1)宽度。
(2)合格率达到 95%以上的项目:压实度、厚度、强度。
【解题思路】稳定土基层实测项目:压实度(△)、厚度(△)、强度(△)、平整度、纵断高程、宽度、
横坡。其中标“△”的为关键项目。
4.
(1)关键线路:①→②→③→④→⑤→⑥。
总工期:15 天。
(2)可以索赔:0 天。
理由:B 工作的总时差为 3 天(或 B 工作时间延长了 3 天,并未导致总工期延长)。
【解题思路】第(1)问,关键线路为线路上总的工作持续时间最长的路线,即工期最长的路线。
第(2)问,判断是否可以索赔,先明确谁的责任。①若是“施工单位责任”则不得索赔。②若为“非施工责任”,则可索赔,涉及工期索赔,通过总工期是否延长及延长的天数确定。未延长则索赔“0 天”;有延长则延长的时间即索赔的工期。
