分析

案例题 某新建住宅群体工程,包含10 栋装配式高层住宅,5 栋现浇框架小高层公寓,1 栋社区活动中心及地下车库,总建筑面积31.5 万㎡,开发商通过邀请招标确定甲公司为总承包施工单位。
开工后,项目部综合工程设计、合同条件、现场场地分区移交、陆续开工等因素编制本工程施工组织总设计,单位工程进度计划等。社区活动中心调整前的部分施工进度计划如图1(单位:天)。

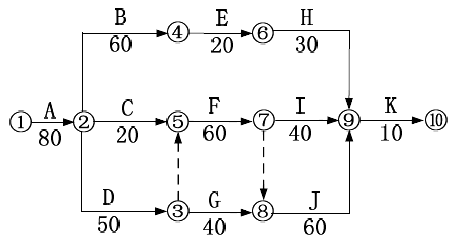

图1 社区活动中心施工进度计划(部分)
社区活动中心开工后,内部评审中项目经理提出C、E、I 工作由于特殊工艺共同租赁一台施工机具,在工作A 按计划完成的前提下,考虑该机具租赁费用较高,尽量连续施工,要求对进度计划进行调整。经调整,最终形成既满足工期要求又经济可行的进度计划。
A 工作本工程的地基与基础分部工程,完成全部结构施工内容后,在地基与基础分部验收前,项目部按照有关程序进行验收,验收结果为:合格。
【问题】
1.指出背景资料中施工进度计划编制是否妥当说明理由?
2.列出图1 调整后有变化的逻辑关系双代号网络图。计算调整后的总工期,列出关键线路(以工作名称表示,如:A→D)。为了尽可能节约成本,在不影响进度的前提下,租赁的施工机具在场内停留的最短时间?
3.如需进度计划的调整,一般有哪几种方法?
4.地基与基础分部工程验收人员有哪些?

正确答案
1.不妥当。
理由:开工前,编制本工程施工组织设计和进度计划。

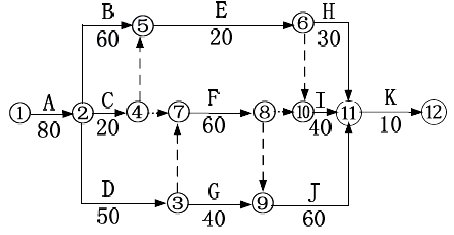

2.(1)

(2)80+50+60+60+10=260 天;关键线路:A→D→F→J→K。
(3)250-80-30=140 天,在场内停留时间最短为140 天。
3.进度计划的调整,一般有以下几种方法:
(1)关键工作的调整;(2)改变某些工作间的逻辑关系;(3)剩余工作重新编制进度计划;(4)非关键工作调整;(5)资源调整。
4.总监理工程师(建设单位项目负责人)组织对地基与基础分部工程验收时,参加人员:总监理工程师、建设单位项目负责人、设计单位项目负责人、勘察单位项目负责人、施工单位技术负责人、质量负责人及项目技术负责人、项目经理、项目质量负责人。
