分析

案例题 某住宅楼工程,地下2 层,地上20 层,建筑面积2.5 万平方米,共150 间房间,采用自然通风。3 层及以上楼层为装配式混凝土结构,预制柱和预制墙板主筋采用套筒灌浆连接。
某施工单位中标后组建项目部负责该项目的施工。
预制构件进场时,构件生产单位向项目部提供了质量证明文件,包括出厂合格证等内容。
预制墙板吊装前,工长对施工班组进行了预制柱吊装工艺流程交底,内容包括:基层处理→测量→A→下层竖向钢筋对孔→预制柱就位→B→预制柱位置、标高调整→临时支撑固定→摘钩→C。
在预制墙板就位前,现场操作工人检查了套筒、预留孔的规格、位置、数量和深度等内容。
项目经理现场巡查时,发现施工人员正按如下施工工艺流程进行预制外墙板接缝施工:
表面清洁处理→底涂基层处理→贴美纹纸→D→E→密封胶整平处理→板缝两侧外观清洁→F。
工程完工7 天后,工程交付使用前,建设单位委托有资质的检测单位进行室内环境污染物浓度检测。在对室内环境的甲醛、苯、氨、TVOC 浓度进行检测时,检测人员将房间对外门窗关闭30min 后进行检测。在对室内环境的氡浓度进行检测时,检测人员将房间对外门窗关闭12h 后进行检测。其中有一间卧室的检测结果如表2:

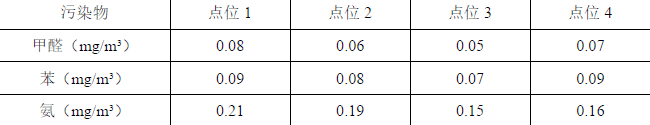

表2:室内环境污染物浓度检测表

【问题】
1.预制构件交付的产品质量证明文件还有哪些?写出A、B、C 对应的工艺名称。
2.预制墙板就位前还应检查哪些内容?
3.写出D、E、F 对应的工艺名称。
4.室内环境污染物浓度检测中有哪些不妥之处?该房间的三个污染物检测值分别为多少,并判断检测结果是否合格?当室内环境污染物浓度检测结果不符合规范规定时应如何处理?

正确答案
1.
(1)质量证明文件还应包括:
1)混凝土强度检验报告;
2)钢筋套筒等其他构件钢筋连接类型的工艺检验报告;
3)合同要求的其他质量证明文件。
(2)A 为预制柱起吊;B 为安装临时支撑;C 为堵缝、灌浆。
2.
预制构件就位前,应检查下列内容:
1)被连接钢筋的规格、位置、数量和长度;
2)当套筒、预留孔内有杂物时,应清理干净,并应检查注浆孔、出浆孔是否通畅;
3)当连接钢筋倾斜时,应进行校正。
3.
D 为背衬材料施工;E 为施打密封胶;F 为成品保护。
4.
(1)不妥之处:
不妥1:检测甲醛、苯、氨、TVOC 浓度时,在房间对外门窗关闭30min 后进行;
不妥2:检测氡浓度时,在房间对外门窗关闭12h 后进行;
(2)当房间内有2 个及以上检测点时,取各点检测结果的平均值作为该房间的检测值。
所以:甲醛:(0.08+0.06+0.05+0.07)/4=0.065(mg/m3)
因为0.065〈 0.07,所以甲醛的检测结果合格。
苯:(0.09+0.08+0.07+0.09)/4=0.083(mg/m3)
因为0.083>0.06,所以苯的检测结果不合格。
氨:(0.21+0.19+0.15+0.16)/4=0.178(mg/m3)
因为0.178>0.15,所以氨的浓度检测不合格。
(3)正确处理方式如下:
1)应对不符合项目再次加倍抽样检测,并应包括原不合格的同类型房间及原不合格房间;
当再次检测的结果符合规范规定时,应判定该工程室内环境质量合格。
2)再次加倍抽样检测的结果不符合规范规定时,应查找原因并采取措施进行处理,直至检测合格。
3)室内环境质量验收不合格的民用建筑工程,严禁投入使用。
查看解析

相关试题

单选
某住宅楼位于非实行建筑高度控制区内,其室外地面标高为-0.3m,屋面面层标高为24.0m,女儿墙顶标高为25.2m,出屋面楼梯间屋顶最高点标高为26.7m,则该
A 25.5 B 26.7 C 27.0 D 24.3
查看
单选
预应力混凝土楼板结构混凝土最低强度等级不应低于( )。
A C25 B C30 C C35 D C40
查看
单选
防水砂浆适用于( )的工程。
A 有剧烈振动 B 结构刚度大 C 处于侵蚀性介质 D 环境温度高于 100℃
查看
单选
屋面保温层可在负温度环境下进行施工的是( )。
A 干铺保温材料 B 水泥砂浆粘贴板状保温材料 C 喷涂硬泡聚氨酯 D 现浇泡沫混凝土
查看
单选
下列选项中,不属于混凝土拌合物的和易性的是( )。
A 流动性 B 保水性 C 可塑性 D 黏聚性
查看
单选
影响混凝土强度的因素主要有原材料及生产工艺方面的因素,下列选项中不属于生产工艺方面因素的是( )。
A 搅拌与振捣 B 养护的温度和湿度 C 水泥强度与水灰比 D 龄期
查看
单选
关于建筑幕墙的施工技术说法中,正确的是( )。
A 承托板与主体结构、幕墙结构及承托板之间的缝隙应采用防火密封胶密封 B 同一幕墙玻璃单元应跨越两个防火分区 C 防雷连接的镀膜层构件不应除去其镀膜层 D 防火层应采用厚度不小于1.5mm的铝板承托
查看
单选
某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是( )MPa。
A 15 B 22.5 C 25.5 D 30
查看
单选
混凝土预制柱适宜的安装顺序是( )。
A 角柱→边柱→中柱 B 角柱→中柱→边柱 C 边柱→中柱→角柱 D 边柱→角柱→中柱
查看
单选
平屋面工程的防水等级划分为( )。
A 2级 B 3级 C 4级 D 5级
查看
