1. 不妥 1:施工组织设计由项目技术负责人审核。
正确做法:应由施工单位主管部门审核。
不妥 2:施工组织设计由项目负责人审批。
正确做法:应由施工单位技术负责人或技术负责人授权的技术人员审批。
2. 还应补充的管理目标包括:成本、环保,节能、绿色施工。
3. 不妥 1:施工单位试验员进行抽样检验接头试件。
正确做法:应在监理工程师见证下取样。
不妥 2:在钢筋加工棚制作的钢筋机械连接抽样检验接头试件。
正确做法:接头试件应从工程实体中截取。

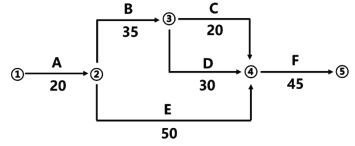

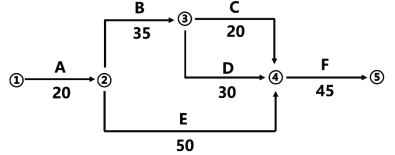

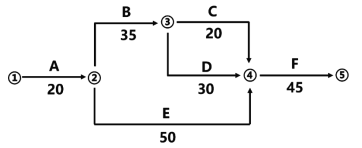

4. C 工作总时差为 10 天,C 工作自由时差为 10 天。
总时差=min(所在线路与关键线路持续时间之差)
5. (1)不影响总工期。
理由:因为 C 工作的总时差为 10 天,因故延迟开工 8 天未超过总时差,因此不影响总工期。
(2)C 工作延迟后的总工期为 130 天。
