案例题 某工程项目,地上15~18层,地下2层,钢筋混凝土剪力墙结构,总建筑面积57000m2。施工单位中标后成立项目经理部组织施工。

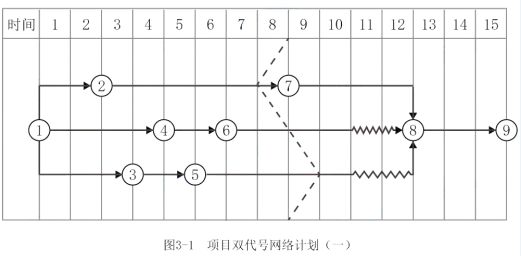

项目经理部计划施工组织方式采用流水施工,根据劳动力储备和工程结构特点确定流水施工的工艺参数、时间参数和空间参数,如空间参数中的施工段、施工层划分等,合理配置了组织和资源,编制项目双代号网络计划如图3-1。

项目经理部上报了施工组织设计,其中:施工总平面图设计要点包括了设置大门,布置塔吊、施工升降机,布置临时房屋、水、电和其他动力设施等。布置施工升降机时,考虑了导轨架的附墙位置和距离等现场条件和因素。公司技术部门在审核时指出施工总平面图设计要点不全,施工升降机布置条件和因素考虑不足,要求补充完善。
项目经理部在工程施工到第8月底时,对施工进度进行了检查,工程进展状态如图3-1中前锋线所示。工程部门根据检查分析情况,调整措施后重新绘制了从第9月开始到工程结束的双代号网络计划,部分内容如图3-2。

主体结构完成后,项目部为结构验收做了以下准备工作;
(1)将所有模板拆除并清理干净;
(2)工程技术资料整理、整改完成;
(3)完成了合同图纸和洽商所有内容;
(4)各类管道预埋完成,位置尺寸准确,相应测试完成;
(5)各类整改通知已完成,并形成整改报告。
项目部认为达到了验收条件,向监理单位申请组织结构验收,并决定由项目技术负责人、相关部门经理和工长参加。监理工程师认为存在验收条件不具备、参与验收人员不全等问题,要求完善验收条件。
【问题】1、工程施工组织方式有哪些?组织流水施工时,应考虑的工艺参数和时间参数分别包括哪些内容?
2、施工总平面布置图设计要点还有哪些?布置施工升降机时,应考虑的条件和因素还有哪些?
3、根据图3-1中进度前锋线分析第8月底工程的实际进展情况
4、在答题纸上绘制(可以手绘)正确的从第9月开始到工程结束的双代号网络计划图(图3-2)。
5、主体结构验收工程实体还应具备哪些条件?施工单位应参与结构验收的人员还有哪些?

正确答案
【第1问】
1-1工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
1-2工艺参数:施工过程、流水强度
时间参数:流水节拍、流水步距、施工工期

【第2问】
2-1设计要点还有:引入场外道路、布置仓库堆场、布置加工厂、布置场内临时运输道路。
2-2应考虑的条件和因素还有:布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护围栏等。
【第3问】

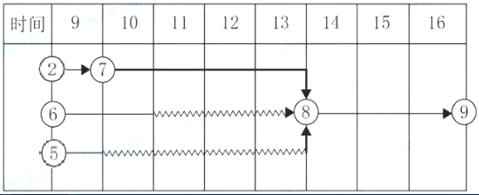

②→⑦进度延误一个月;⑥→⑧进度正常;⑤→⑧进度提前1个月。总工期延误1个月。

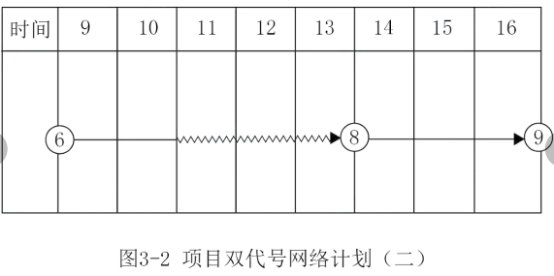

【第4问】

【第5问】
5-1主体结构验收实体还需具备的条件:
①墙面上的施工孔洞按规定镶堵密实,并作隐蔽工程验收记录。
②楼层标高控线应清楚弹出墨线,并做醒目标志;
③主体分部工程验收前,可完成样板间或样板单元的室内粉刷;
5-2还需参加的人员:施工单位项目负责人、施工单位技术、质量部门负责人。
查看解析

相关试题

单选
影响混凝土强度的因素,属于生产工艺方面的是( )。
A 水泥强度与水胶比 B 骨料的种类 C 龄期 D 外加剂和掺合料
查看
单选
某项目进行基坑开挖,采用水准仪控制基底标高,已知点高程为35.87m,基底设计高程为33.46m,后视读数为1.236m,当前视读数为( )时,说明基底已开挖到
A 1.236 B 1.174 C 2.410 D 3.646
查看
单选
工程定额中,按定额编制程序和用途分类的是( )。
A 劳动消耗定额、材料消耗定额、机械消耗定额 B 施工定额、预算定额、概算定额、概算指标、投资估算指标 C 全国通用定额、行业通用定额、专业专用定额 D 建筑安装工程定额、设备和工器具购置费以及工程建设其他费用定额
查看
单选
影响梁变形的最大的因素是( )。
A 荷载 B 材料性能 C 构件的截面 D 构件的跨度
查看
单选
通过对钢化玻璃进行均质处理可以( )。
A 降低自爆率 B 提高透明度 C 改变光学性能 D 增加弹性
查看
单选
某大楼主体结构分部工程质量验收合格,则下列说法错误的是( )。
A 该分部工程所含分项工程质量必定合格 B 该分部工程质量控制资料必定完整 C 该分部工程观感质量验收必定符合要求 D 该单位工程质量验收必定合格
查看
单选
下列关于吊顶工程施工的技术要求,正确的是( )。
A 木吊杆、木龙骨和木饰板必须进行防腐处理 B 钢筋吊杆和型钢吊杆应进行防火处理 C 当吊杆长度大于1.2m时,应设置反支撑 D 当石膏板吊顶面积大于100m2时,纵横方向每15m距离处宜作伸缩缝处理
查看
单选
模板工程设计的主要原则不包括( )。
A 实用性 B 安全性 C 适用性 D 经济性
查看
单选
以下不能用作填方土料的是( )。
A 碎石土 B 含水量符合压实要求的黏性土 C 淤泥质土 D 砂土
查看
单选
根据《建筑地基处理技术规范》的规定,关于砂石桩的说法正确的是( )。
A 砂石桩法可用于处理可液化地基 B 当用于消除粉细砂及粉土液化时,宜用锤击沉管成桩法 C 砂石桩的施工顺序,对砂土地基宜从中间向外围或隔排施工,对黏性土地基宜从外围或两侧向中间进行 D 在既有建(构)筑物邻近施工时,应靠近建(构)筑物方向进行
查看
