1.
(1)编制依据还应包括:
1)工程所在地区行政主管部门的批准文件,建设单位对施工的要求;
2)工程施工合同或招标投标文件;
3)与工程有关的资源供应情况;
4)施工企业的生产能力、机具设备状况、技术水平等;
5)工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件。
(2)基本内容还应包括:施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置、主要施工管理计划。
2.

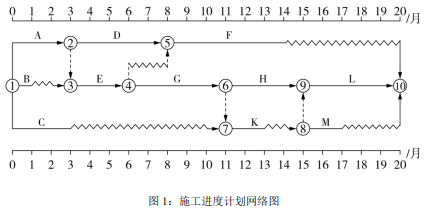

(1)施工顺序为:B→C→H。
(2)该专业施工队从进场到出场最短需要时间为:13 个月,其中最少的间断时间为 5 个月。
【解题思路】由于工作 B、工作 C、工作 H 为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成,意味着这三项工作不能同时进行,必须按照一定顺序施工。
B 工作的最迟开始时间(第 2 月末)比 C 工作的最早完成时间(第 3 月末)还要早,所以 B工作必须第一个进行。同理,H 工作的必须最后一个进行。故合理的施工顺序为:B→C→H。
H 工作最早完成时间(第 15 月末)-B 工作按最迟开始时间(第 2 月末)=13 个月,故该专业施工队从进场到出场最短需要时间为 13 个月。
根据时标网络图可分析出此时 C 工作在第 3 月末开始、第 6 月末完成,距离 H 工作第 11 月末的开始时间,仍存在 5 个月的波浪线,故最少的间断时间为 5 个月。
3.
(1)G、H、L 三项工作的流水施工工期为:(3+2)+(2+3)+2=12 月
(式中算式最后的 2 表示 K 工作也是 L 工作的紧前工作,为满足逻辑关系 L 工作的进场时间需要比正常流水施工的进场晚 2 个月)。
(2)能满足。
理由:此时,线路 G→H→L 工期缩减至 12 个月(压缩了 2 个月);工作 D 总时差为 6 个月,延误 4 个月并且压缩 2 个月后仍不会成为关键线路;线路 G→K→M 工期缩减至 9 个月,也不会成为关键线路。故此时的关键线路为 G→K→L 和 G→H→L,两者都可满足业主提出的按原计划日期竣工的要求。

(3)流水施工横道图如下:

【解题思路】G、H、L 三项工作组织无节奏流水施工,利用大差法计算出步距 k1、k2:

若不考虑其他情况下组织流水施工,G 工作的完成时间与 L 工作的开始时间为同一时间。而通过原双代号时标网络图可知,G 与 L 工作之间还存在 G→K→L 这一逻辑关系。为满足这一逻辑关系,L 工作的进场时间需要比正常流水施工的进场晚 2 个月。
4.本小题 5 分
(1)工程变更、价格调整、索赔及工程款收支情况、进度偏差状况及导致偏差的原因分析、解决问题的措施,计划调整意见。
(2)“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。
