问题:
分别计算该投标人采购费用、运行费用、维护费用在合同生效时的现值,及其包括全

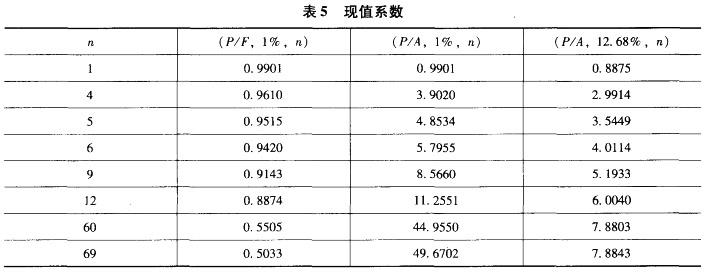

部费用的评标价格(按步骤列出计算方式,现值系数见表5,计算结果保留两位小数)。
答:该投标人采购费用在合同生效时的现值=1000x(P/F,1%,4)=961(万美元)。该投标人运行费用在合同生效时的现值=20X(P/A,1%,60)x(P/F,1%,12)=797.86(万美元)。
该投标人维护费用在合同生效时的现值=15X(P/A,12.68%,5)x(P/F,1%,12)=47.19(万美元)。
全部费用的评标价格=(961+797.86+47.19)=1806.05(万美元)。
