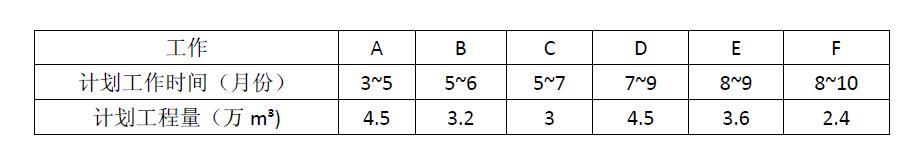

1.签约合同价= (4.5+3.2+3+4 5+3.6+2.4) x400=8480 万元
工程预付款= 8480x20%= 1696 万元
2.累计完成的工程款= (4.5+2.4+3.6÷4x2) x400=3480 万元
应支付的工程款=3480x ( 1 -5 % ) =3306 万元
3.7 月份完成的工程款:(0.8 +3.6÷4+4.5÷3) x400=1280 万元
应支付的工程款:1280 x (1 -5 % ) - 1 696÷ 4 =792 万元
4.8 月份实际完成的工程量: 3.6÷4+4.5÷3+2.4÷3=3.2 万m3
8 月份计划完成的工程量: 4.5÷3 +3.6÷2 + 2.4÷3=4.1 万m3
费用偏差=已完工作预算费用-已完工作实际费用= 3 .2 x400-3 .2 x 420= -64 万元
进度偏差=已完工作预算费用-计划工作预算费用=3.2x400 - 4.1 x400= - 360 万元
因为费月偏差为负值,所以费用超支;因为进度偏差为负值,所以进度延误。
