单选

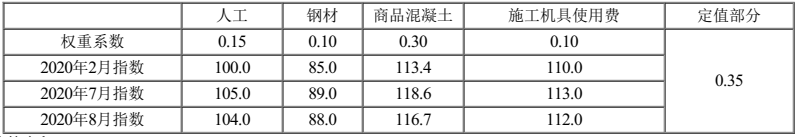

某市政工程施工合同中约定:①基准日为2020年2月20日;②竣工日期为2020年7月30日;③工程价款结算时人工单价、钢材、商品混凝土及施工机具使用费采用价格指数法调整,各项权重系数及价格指数见下表。工程开工后,由于发包人原因导致原计划7月施工的工程延误至8月实施,2020年8月承包人当月完成清单子目价款3000万元,当月按已标价工程量清单价格确认的变更金额为100万元,则本工程2020年8月的价格调整金额为( )万元。

A 60.18
B 62.24
C 67.46
D 88.94

正确答案
D
查看解析
