7:背景资料
某河道整治工程,建设内容包括河道水下疏浚、堤防加高培厚、新建穿堤建筑物等,工程施工过程中发生如下事件:
事件一:工程开工前,施工单位针对河道疏浚编制了专项施工方案,技术负责人向疏浚施工技术人员和相关作业人员进行了安全交底,交底内容包括工程概况、施工方法、施工工艺等;对施工作业区存在安全隐患的部位按规定采取了必要的安全措施。
事件二:某段河道疏浚完成并经监理机构验收合格后,施工单位根据《疏浚与吹填工程技术规范》SL 17-2014,向监理机构报送的水下疏浚工程量为90万m3,其中包括设计断面方量75万m3,计算超宽工程量2万m3,计算超深工程量13万m3,监理机构审核后确认按设计断面方量75万m3进行结算,该河道开挖工程量计算断面如图1所示。

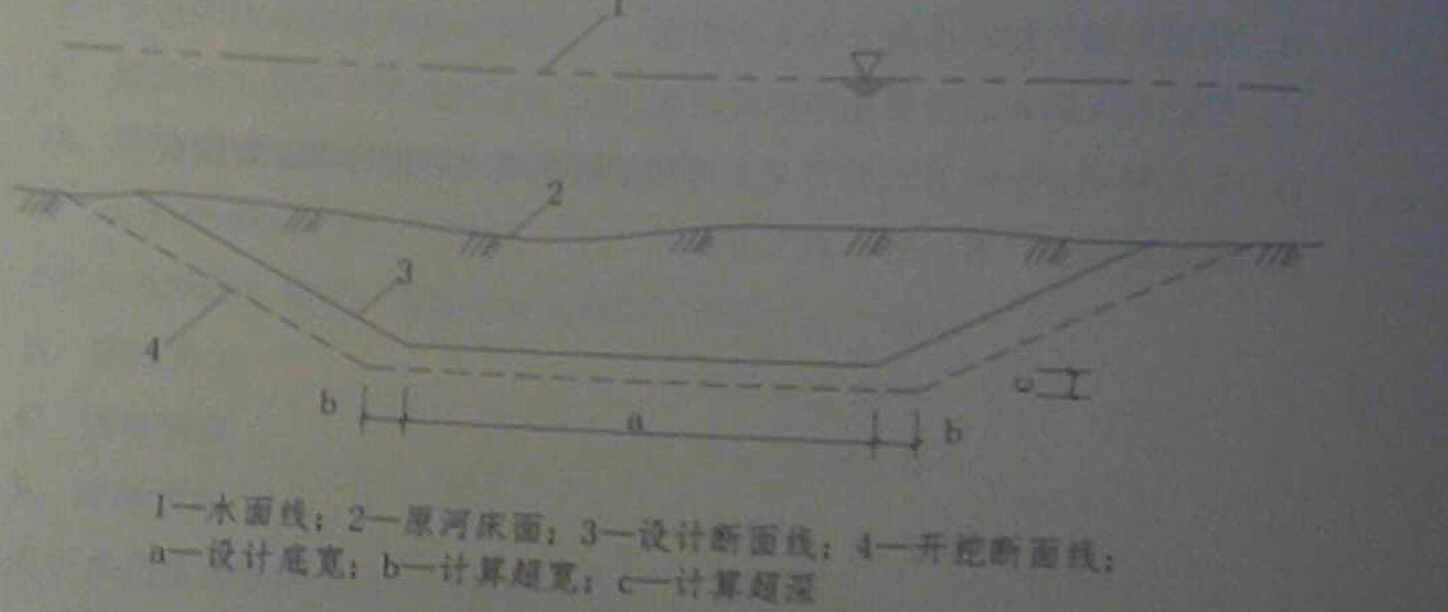

图1  河道开挖工程量计算断面

事件三:某段堤防位于软土地基上,设计要求在堤防背水侧进行加高培厚并增设压载平台,压载平台的填筑要求与堤身一致。施工单位填筑前对堤防、铺盖和压载平台的基面等进行了清理(清理边界超设计基面边线外50cm),然后先进行堤身加高增厚施工,再结合堤后填塘进行压载平台施工。
事件四:某穿堤箱涵混凝土浇筑完成后,施工单位按照《堤防工程施工规范》SL 260-2014 要求,对箱涵两侧堤防进行填筑,填筑时先将混凝土构筑物表面进行浸润,再边涂泥浆、边铺土、边夯实、设计要求堤防压实度不小于0.93,经击实试验,土料的最大干密度为1.68g/cm3
问题
1、除事件一种列出的内容外,河道疏浚安全交底还应包括哪些内容?施工作业区存在安全隐患的部位应采取哪些安全措施?
2、事件二中,监理机构审核确认的结算工程量是否正确?说明理由。本段河道水下疏浚设计工程量应该是多少?
3、除事件三列出的范围外,本工程堤基清理还应包括哪些范围?指出施工单位的施工程序是否合适并说明理由。
4、根据事件四,指出泥浆涂刷高度、厚度及相关施工技术要求,泥浆浓度(水土重量比)一般为多少?列式计算堤防填筑干密度控制指标(计算结果保留小数点后2位)。

正确答案
1.(1)安全交底还应包括:安全风险、设备与工具的安全使用、安全操作规程与制度、应急处置措施、注意事项等。
(2)安全隐患部位应采取的措施包括:设置警示标志、加强水下监测、防溺水、操作平台设置防护栏杆、定期检查维护设备、配备应急救援装备等。
2.(1)监理机构审核确认的结算工程量正确;
理由:设计断面以外增加的超挖量,包含在疏浚的有效工程量中,不单独计量。
(2)本段河道水下疏浚设计工程量应该是75万m3
3.(1)堤基清理还应包括:堤顶和堤坡。
(2)施工单位的施工程序不合适;
理由:压载平台应与堤身培厚同步施工。
4.(1)泥浆涂刷高度与铺土厚度一致;厚度约3~5mm;并应与下部涂层衔接,不得在泥浆干涸后铺土和压实。泥浆土与水的质量比宜为1:3.0~1:2.5。
(2)干密度=击实最大干密度×压实度
即:0.93×1.68=1.56g/cm3
查看解析

相关试题

单选
普通水准仪不适用于国家()等精密水准测量。
A 二 B 三 C 四 D 五
查看
单选
关于断面测量和工程量计算的说法,错误的是()。
A 开挖结束后,实测竣工断面图作为工程量结算的依据 B 开挖工程量的计算中,面积可采用求积仪计算 C 开挖工程量的结算,应以测量收方的成果为依据 D 岩石开挖,二次独立测量工程量差值为6%,可取中数作为最后值
查看
单选
下列指标中,不属于配筋混凝土耐久性基本要求的是()。
A 最大水泥用量 B 最大水胶比 C 最大氯离子含量 D 最大碱含量
查看
单选
施工现场钢号不明的钢筋,检验时的试件不得少于( )组
A 6 B 5 C 4 D 3
查看
单选
VC值用于描述碾压混凝土拌合物的( )
A 粘聚性 B 保水性 C 工作度 D 和易性
查看
单选
关于碾压混凝土钻孔取样检验质量的说法,正确的是( )
A 芯样获得率检验密实性 B 压水试验检验均质性 C 芯样的物理力学性能试验检验均质性和力学性能 D 芯样外观描述检验均质性和抗渗性
查看
单选
位于河流中下游的低水头,大流量水电站,通常布置形式是()。
A 坝居式 B 堤身式 C 河床式 D 引水式
查看
单选
下列水泵机组设备中,涂色应为红色的是()。
A 回油管 B 进水管 C 压力油管 D 高压压缩空气管
查看
单选
关于通用硅酸盐水泥的说法,错误的是( )
A 初凝时间不得早于45min B 终凝时间不得早于600min C 水位变化区应避免采用火山灰质硅酸盐水泥 D 大体积混凝土内部应优先选用矿渣硅酸盐水泥
查看
单选
再渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为( )
A 管涌 B 流土 C 接触冲刷 D 接触流失
查看
