7:背景资料
某学校学术交流中心工程,地下2层,地上5层,钢框架-钢筋混凝土剪力墙结构,总建筑面积1.6万平方米。

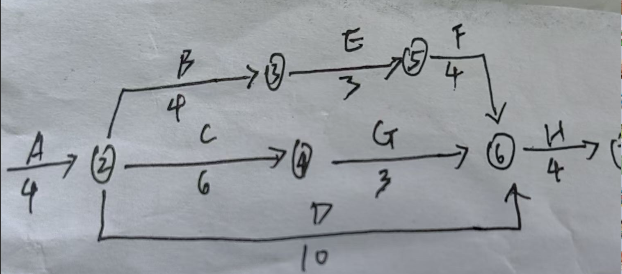

项目部制订的工程施工进度网络计划见图2。
施工中发生了以下事件:①工作C使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长2个月;②因特殊施工设备工作计划改变,要求工作C与工作F先后依次施工。

图2工程施工进度网络计划图(单位:月)
项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整。按照管理规定形成了不合格材料退场记录,内容包括:材料型号、规格和退场照片等,监理工程师等予以签字确认。
项目技术部依据《危险性较大分部分项工程专项方案编制指南》(建办质48号)编制的深基坑工程专项施工方案中,从组织保障、技术和监测监控三方面制订了施工保证措施,其中技术措施包括:文明施工保证措施、环境保护措施等。
工程装修阶段施工平面布置中选用施工升降机作为垂直运输设备,其布置方案设计时考虑了地基平整度、周边排水、周边防护围栏等因素。
为保证学术报告厅建筑声环境使用功能,依据《建筑环境通用规范》GB55016规定,对工程采取了隔声、消声等减少噪声干扰措施。建筑声学工程竣工验收前,对主要功能房间的室内噪声级等声学检测项目进行了竣工声学检测。
问题
1.分别答出图2(调整前)的关键线路(表达为:A-B-C)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些?
2.不合格材料退场记录的内容还有哪些?还需哪些单位的人员签字确认?
3.深基坑工程专项施工方案中技术保证措施还有哪些内容?
4.布置施工升降机时应考虑的因素还有哪些?
5.建筑声环境减少噪声干扰的措施还有哪些?竣工声学检测的项目还有哪些?

正确答案
1、(1)关键线路:A-B-E-F-H
(2)因事件①、②调整后进度计划总工期:20月
(3)调整进度计划的方法还有:非关键工作调整;剩余工作重新编制进度计划。
2、(1)不合格材料退场记录的内容还有:材料(半成品)数量、运输车辆、见证人员等。
(2)还需签字确认的人员:供应商、施工单位。
3、技术措施还有:安全保证措施、质量技术保证措施、季节性施工保证措施等。
4、布置施工升降机时,还应考虑:地基承载力、导轨架的附墙位置和距离、楼层平台通道、出入口防护门等。
5、(1)减少噪声干扰的措施还有:吸声、隔振。
(2)竣工声学检测的项目还有:隔声性能及混响时间。
