(1)施工组织设计中的资源计划主要包括哪些内容?
答:施工组织设计中的资源供应计划主要包括:①劳动力需要量计划;②材料需要量计划;③施工机械需要量计划。

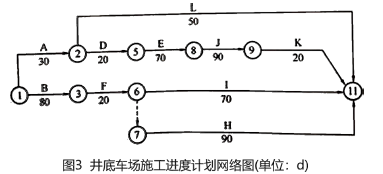

(2)根据绘制的井底车场施工进度计划网络图,确定工程计划工期和关键工作。
答:根据绘制的井底车场施工进度计划网络图,确定工程计划工期和关键工作如下:
计划工期=30+20+70+90+20=230d。
关键工作有:A、D、E、J、K。
(3)事件1中施工单位发现工作E延误后,应如何安排后续工程施工,才能够保证计划工期(用文字说明)?
答:工作E延误后,为保证计划工期,可安排其他工作队先施工泵房通道工作K(中央泵房工作J和泵房通道K工作平行施工)。
(4)就事件1∽事件3,逐一说明施工单位可向建设单位索赔的费用和工期。
答:事件1:工作E延误是由于设计变更造成的,属于建设单位的责任。施工单位可索赔费用30万元;进度计划调整是监理单位的指令,可索赔增加的费用8万元;调整后的进度计划满足工期要求,故不可索赔工期。
事件2:建设单位没有及时提供设计资料,属于建设单位的责任,可索赔增加的费用2万元,工作H是非关键工序,拖延不影响总工期,不可索赔工期。
事件3:设备故障是施工单位自身原因造成的,不可索赔费用和工期。
