案例题 某施工单位承担一金属矿山井底车场施工任务。合同约定:井底车场施工的运输、供电、通风等辅助工作由建设单位负责,工程材料由施工单位负责。施工单位根据该矿井井底车场巷道的关系,编制了井底车场的施工网络进度计划,如图1所示。工程施工中发生了以下事件:
事件1:在主井联络巷D施工中,施工单位采用全断面一次爆破,由于工作面围岩硬度突然变大,与建设单位提供的地质资料偏差较大,造成掘进作业困难,施工单位调整了爆破设计方案,导致D工作延误5d,增加了费用支出5万元。
事件2:建设单位提供的地质资料显示,泵房及变电所工程E的工作面围岩稳定性较差,在实际施工中,施工单位为加快施工工期,未及时采取相应的支护措施,导致部分围岩冒落,E工作延误25d,增加了施工成本15万元。
事件3:大型设备换装硐室J施工时,由于通风系统故障导致通风能力不足,使得施工进度拖延,因解决通风问题延误工期10d,多支出费用10万元。又因施工单位工程材料准备不足,导致J工作延误5d。

【问题】
1.计算图1所示井底车场施工网络进度计划的总工期,并指出关键线路。
2.确定事件1~3发生后的总工期及关键线路,说明各事件对总工期的影响。
3.针对所发生的事件,分别说明施工单位可获得的工期和费用补偿,并说明理由。
4.为保证合同工期,施工单位可采取哪些组织管理措施?

正确答案

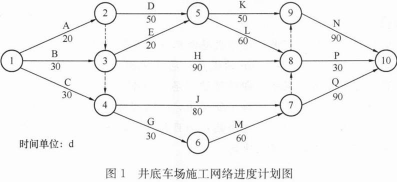

1.图1所示的井底车场施工网络进度计划的总工期为220d。
关键线路为:A—D→L→N(或①→②→⑤→⑧→⑨→⑩)。
2.事件1~3发生后的总工期为225d。
关键线路为:A—D→L→N(或①→②→⑤→⑧→⑨→⑩)和B—E—L→N(或①→③→⑤→⑧→⑨→⑩)。
各事件对总工期的影响:
(1)事件1影响总工期,会导致总工期延误5d;
(2)事件2影响总工期,会导致总工期延误5d;
(3)事件3不影响总工期。
3.针对该工程发生的事件,施工单位可获得的补偿及理由如下:
(1)事件1可获得5万元的费用补偿和5d工期补偿;
理由:施工单位施工过程中围岩突然变硬,与建设单位提供的地质资料报告情况不符,属于建设单位的责任(非施工单位责任),建设单位应予以赔偿;且该事件对总工期有影响。
(2)事件2无法获得工期和费用补偿;
理由:由于建设单位提供的地质资料显示施工会穿过围岩稳定性较差的区域,施工单位未认真对待,技术措施不合理,属于施工单位的责任,因此施工单位无法获得工期和费用补偿。
(3)事件3可获得10万元费用补偿无法获得工期补偿。
理由:根据合同约定,井下通风系统由建设单位负责,故因通风系统引起的费用支出应由建设单位补偿,由通风问题和工程材料准备不足引起的工期延误共15d,但事件不影响总工期,因此无法获得工期补偿。
4.为保证合同工期,施工单位可采取的组织管理措施:
(1)建立和健全施工进度管理措施。
(2)科学规划、认真部署。
(3)增加工作面、增加施工作业队伍。
(4)增加劳动力及施工机械设备。
查看解析

相关试题

单选
井筒施工可采用溜灰管下料的情形是( )。
A C50混凝土,输送深度300m B C40混凝土,输送深度350m C C30混凝土,输送深度450m D C20混凝土,输送深度500m
查看
单选
在基坑工程降、排水方法中,宜用于粗粒土层,也用于渗水量小的黏土层,但在细砂和粉砂土层中不宜采用。此排水方法是( )。
A 喷射井点 B 集水明排法 C 管井井点 D 轻型井点
查看
单选
关于矿井施工通风工作的说法,错误的是( )。
A 煤巷掘进应采用压入式通风 B 瓦斯涌出量低的独头巷道应采用抽出式通风 C 生产水平与采区必须实行分区通风 D 矿井进入三期工程前必须实现全风压通风
查看
单选
关于煤矿许用炸药的说法,正确的是( )。
A 当量炸药、被筒炸药和离子交换炸药均属于煤矿许用炸药 B 煤矿许用炸药是指炸药组分中含有煤粉的炸药 C 高瓦斯矿井可使用安全级别不低于二级的煤矿许用炸药 D 煤矿许用炸药按瓦斯安全性分为三级,级数越高,安全性越好
查看
单选
对地质条件复杂的大硐室,为及早满足通风、出矸要求,可采用( )
A 分层施工法 B 全断面施工法 C 导硐施工法 D 分次成巷法
查看
单选
钢筋混凝土剪力墙结构、砌体结构和木结构中墙是承重结构,受( )作用。
A 弯矩和剪力 B 轴力和弯矩 C 扭矩和轴力 D 轴力和剪力
查看
单选
矿业工程合同文本中,关于合同文件解释权优先顺序的说法,正确的是( )。
A 中标通知书→合同协议书→专用合同条款→图纸 B 中标通知书→合同协议书→图纸→专用合同条款 C 合同协议书→中标通知书→专用合同条款→图纸 D 合同协议书→专用合同条款→中标通知书→图纸
查看
单选
下列矿山工业广场主要建(构)筑物中,属于生产性辅助设施的是( )。
A 压风机房 B 矿灯房 C 矸石场 D 沉淀池
查看
单选
关于地下连续墙施工的说法,错误的有( )。
A 施工工艺为:挖沟槽一放钢筋笼一浇筑混凝土一逐段连接 B 难以保证墙体的垂直 C 每段连续墙之间的接头质量较难控制 D 一般采用导管法浇筑混凝土
查看
单选
在矿山建设项目影响工期的因素中,属于设计变更因素对应措施的是( )。
A 由监理单位与建设项目有关部门和单位对工程进度和工作进度进行协调 B 对一些必不可少的设计变更,应本着实事求是,少做改动的原则 C 加强向有关政府职能部门汇报请示,争取最快解决 D 计划工期要预留足够的机动时间
