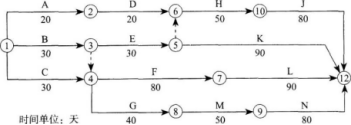

案例题 某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。

工程施工中发生了以下事件:
事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期10天。
事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20天,增加施工成本20万元。
事件三:水仓入口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20天,并影响了其后续工程内水仓M和外水仓N的正常施工。
问题
1.指出施工单位所编制的网络计划所有关键线路,并计算工期。
2.分别说明所发生的事件对项目总工期的影响。
3.为使G工程的延误不影响工期,施工单位应如何调整进度计划?

正确答案
1.通过计算可得到关键线路为
(1)B—F—L(①→③→④→⑦→);
(2)C—F—L(①→④→⑦→);
(3)B—G—M—N(①→③→④→⑧→⑨→);
(4)C—G—M—N(①→④→⑧→⑨→)。
计算工期为200天。

2.判断某一事件的延误是否会对整个网络计划的总工期造成影响,需要从以下两个方面进行判断分析:
(1)首先看引起延误的事件是否发生于关键线路上,如果是,则该事件必然导致总工期的延误,无论延误多长时间,都必然造成总工期的延误;
(2)如果引起延误的事件不在关键线路上,而是发生在非关键线路的工作中,此时需要根据该延误是否超过该工作(即发生延误的工序)的总时差,如果延误时间小于该工作的总时差,则对总工期没有影响;反之,则会造成总工期的延误。
如事件一发生于线路A—D—H—J上D工作施工过程中,该线路为非关键线路,其长度为170天,D工作的总时差为30天,该工作延误的时间为10天,延误时间未超过其总时差,所以事件一对总工期未造成影响。
显然,如果延误事件出于关键线路,问题就比较简单。如果延误发生在非关键线路上,那么问题相对较复杂,需要在就算了该工序的总时差后,才能做出判断。所以,事件一不影响总工期;事件二影响总工期;事件三影响总工期。

3.背景事件三明确因施工单位水仓入口工程G安排失误,导致工期延误20天,需要采取措施确保工期不受此延误的影响,要解决这个问题,通常可采取以下措施:
(1)通过提高后续工程的掘进速度(即缩短后续工程的持续时间)追赶进度,这时需要增加投入、调整机械装备等措施;
(2)或者通过增加工作面,采取平行施工的措施,也就是说增加施工队伍的做法来加快后续工程的施工。
根据背景资料的分析,C—G—M—N关键线路上的M、N两项工程分别为矿井的内、外水仓,而且水仓入口工程G已经施工完毕,具备增加施工队伍、平行作业的条件,因此采用措施2,即将内水仓M、外水仓N顺序施工改为平行施工。
查看解析

相关试题

单选
下列矿山工业场地内的建筑物,属于行政福利设施的是()。
A 井口房 B 矿灯房 C 供热管线 D 尾矿泵站
查看
单选
矿业工程测量中,通过用一个立井或通过两个立井的定向,称之为( )。
A 参照物定向 B 物理定向 C 几何定向 D 对比定向
查看
单选
矿井水害的防治必须坚持()的原则。
A 配足排水设备 B 边探边掘 C 保证水沟畅通 D 先探后掘
查看
单选
关于矿山防治水工作原则的内容,正确的是以( )为先。
A 先探后掘 B 有疑必探 C 预测预报 D 先治后采
查看
单选
爆破法处理卡在溜煤(矸)孔中的煤、矸时,每次只准使用一个煤矿许用电雷管,最大装药量不应超过()。
A 450g B 500g C 1000g D 2000g
查看
单选
地面工业建筑砌体的( )是砌体结构构件承载能力的主要指标。
A 抗拉能力 B 抗压强度 C 抗剪能力 D 砂浆强度等级
查看
单选
矿业工程项目合同价款调整中,出现合同价款调减事项(不含工程量偏差、施工索赔)后的( )d内,发包人应向承包人提交合同价款调减报告并附相关资料。
A 5 B 7 C 10 D 14
查看
单选
矿山地质中,关于地层结构和地质构造表示方法的说法错误的是( )。
A 等高线密集程度发生变化,表示矿体倾角发生变化 B 正断层表现为等高线缺失,逆断层表现为等高线重叠 C 区分巷道相交和相错主要是通过两条巷道内导线点标高间的关系 D 在采掘工程平面图上两条巷道相交,若交点标高相同,则它们是相错的
查看
单选
下列常用的矿业工程测量仪器中,用于测量两点之间高差的仪器是( )。
A 水准仪 B 经纬仪 C 全站仪 D 光电测距仪
查看
单选
高瓦斯矿井应使用哪一级煤矿许用炸药()。
A 一级 B 二级 C 三级 D 四级
查看
刷题小程序
矿业工程管理与实务题库小程序
