7:南方某地区新建泵站工程,泵房为块基型墩墙结构,水泵为立式轴流泵,建设内容包括建筑工程和机电及金属结构设备制造安装工程等发包人与某承包人签订了工程施工合同,计划开工日期为2022年9月10日:发包人根据《中华人民共和国标准设备采购招标文件》(2017年版)编制了水泵制造采购招标文件,通过招投标,与设备制造商签订了水泵设备制造合同。某监理单位承担本工程施工和机电及金属结构设备制造监理任务,监理过程中发生如下事件:
事件1:泵站基坑土方开挖工程量为64000m2,计划采用2台1m3液压挖掘机施工,每台时定额开挖量为100m2,每日两班制作业。

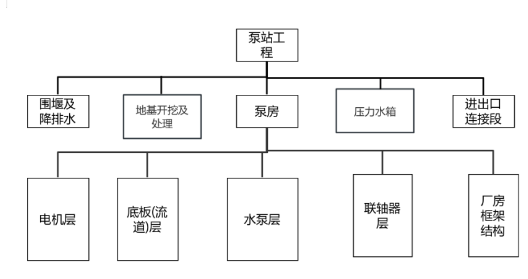

事件2:泵站工程部分工作分解结构如图所示,承包人制定了泵房施工逻辑关系分析表

事件3:泵房混凝土工程施工过程中,监理机构审批了混凝土浇筑计划,并对进度情况进行了检查,混凝土浇筑计划及实际完成情况见表6-2

事件4:水泵设备到场后,施工承包人在设备制造商现场服务人员的指导下进行了安装、调试,但设备调试失败,导致返工处理,工期延误一个月。施工承包人与设备制造商关于调试失败的责任发生争议,监理机构认为是施工承包人责任,并承担工期延误的违约责任
事件5:设备制造合同约定,设备质量保证期为自工程完工后一年。工程于2023年11月5日完工。2024年5月,因设备质量原因更换了水泵联轴器,6月30日更换后的设备通过验收。
2024年11月5日,监理机构向设备制造商签发了质量保证期届满证书。
问题
1.根据事件1、计算泵站基坑土方开挖所需的工作时间(单位:天)
2.根据事件2,指出表6-1中A~F所代表的工作。
3.根据事件3.计算截至2023年2月底的工期进度偏差:根据前4个月的实际进度,计算分析泵房混凝土工程施工能否按期完工(计算结果保留两位小数)
4.事件4中,监理机构的做法是否妥当?说明理由
5.事件5中,监理机构的做法是否妥当?说明理由。
