分析

7:某安装公司中标一科研办公楼(寒冷地区)机电专业分包工程项目,承包范围包括建筑给排水及供暖系统、通风空调系统和电气系统;建筑智能化系统由建设单位发包给某智能化公司.工程合同中明确要求机电专业分包商须配合建设单位获得绿色建筑二星级评价的认证.
项目开工后,各专业设计师进行了图纸交底建设单位组织进行了图纸会审,安装公司据此展开图纸深化设计,包括各类机电管道吊装安装详图的设计及计算并通过了设计的审核批准,下图1是部分机电管道吊装安装节点详图.
工程于2015年8月竣工验收.安装公司整完善散热器(1800组)的检验报告,整组出厂的散热器安装前水压试验验格记录进场复试查格报告、隐蔽验收合检报告等工程档案资料:
经过机电系统使用及维护培训后、交付建设单位的物业管理部门运维管理、由于楼宇控制系统专业性、智能化程高,物业管理部门将该系统委托智能化公司运维托管5车。
办公楼供暖系统设计工作力为0.7MPa,在2018年1月10日夜间运行时(系统工作压力为0.6Mpa),因室内楼宇控制系统的局部故障,使450组散热器温控电磁阀未开启,导致散热器管道系统正常值环·适逢某处玻璃幕墙破损,造成破损幕墙处的散热器铜管冻裂漏水,损坏了周边精装和办公设施,物业部门要求安装公司进行维修并承担维修损失。




问题:
1、绿色建筑的评价指标体系由哪几类指标组成。

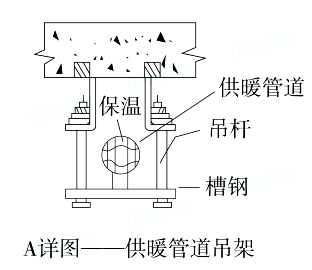

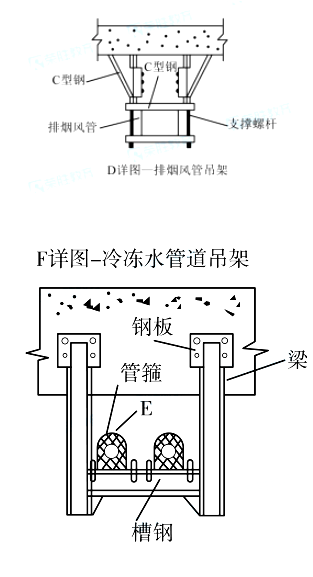

2、图1的ABD详图中分别采用了哪种管道吊架型式?写出F详图中E的名称。
3、说明本工程散热器安装前水压试验压力,试验时间和进场复试的检验数量。
4、维修损失应由哪个单位承担简述理由。

正确答案
1.绿色建筑评价指标体系应由安全耐久、健康舒适、生活便利、资源节约、环 境宜居5类指标组成。
2.(1)A固定支架,B滑动支架,D防晃支架。
(2)衬垫。
3.(1)散热器水压试验压力为:0.7*1.5=1.05MPa。试验时间为2~3min。
(2)同厂家、同材质的散热器,数量在500组及以下时,抽检2组,当数量没增加1000组时,应增加抽检1组。背景中为1800组,所以抽检为3组。
4.应由智能化公司和物业公司共同承担责任。原因:因室内楼宇控制系统的局部故障,使450组散热器温控电磁阀未开启,属于智能化公司的责任。玻璃幕墙破损,造成破损幕墙处的散热器铜管冻裂漏水,属于物业公司的责任。质量问题由双方的责任造成,应协商解决,商定各自的经济责任。
查看解析

相关试题

单选
下列激光测量仪中适用于设备安装定位测量的是()
A 激光平面仪 B 激光水准仪 C 激光经纬仪 D 激光准直仪
查看
单选
下列焊接工艺参数中属于次要因素的是()
A 焊接母材厚度 B 焊后热处理 C 保护气体种类 D 保护气体流量
查看
单选
配电柜内电流互感器二次回路的钢导线截面应选()
A 1.0mm2 B 1.5mm2 C 2.5mm2 D 0.5mm2
查看
单选
下列橡胶中,属于特种橡胶的是()
A 丁苯橡胶 B 顺丁橡胶 C 丁腊橡胶 D 氯丁橡胶
查看
单选
下列附件中,不属于消防水泵接合器组成部分的是()
A 放空管 B 安全阀 C 止回阀 D 压力表
查看
单选
下列计量器具中,列入国家强制检定目录的是()
A 阻抗图示仪 B 测厚仪 C 全站仪 D 经纬仪
查看
单选
某医院病房空调机组的送风量18000m³/h,机外余压600pa,对该系统风管制作工艺进行强度试验时,试验压力应是()
A 720pa B 750pa C 800pa D 900pa
查看
单选
QIS密度继电器与设备本体管理系统隔离的目的是()
A 便于现场校验 B 提高检测精度 C 防止仪表爆裂 D 提高仪表强度
查看
单选
关于开式滑动轴承装配的说法,正确的是()。
A 后壁轴瓦先刮上瓦 B 后壁轴瓦先刮下瓦 C 刮研在精平前进行 D 刮研的零件需卸掉
查看
单选
交流异步电动机采用变频器调速时、变频器的()。
A 输出电压性质是变化的 B 输出电压大小是变化的 C 输出电流是恒定不变的 D 输出功率是恒定不变的
查看
