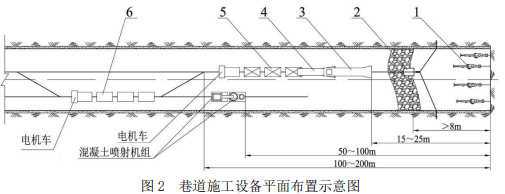

1.1-气腿式风动凿岩机、2-耙斗、3-耙斗式装岩机(装载机)、4-皮带转载机、5-矿车重车线(重车线或重车)、6-矿车空车线(空车线或空车)。
2.松软破碎不稳定的大断面巷道的施工方案,可采用上下分层法、 一侧或两侧导硐法、先拱后墙法等
3.不符合要求,喷射混凝土的回弹率,边墙不应大于 15%,拱部不应大于 25%。
4.应至少设置 3 个避车硐室,理由:平硐人行道一侧每隔 100~150m 应设避车硐室,该大巷 500m,至少设置 3 个。(斜井人行道一侧应每隔 40m 设一躲避硐,平硐人行道一侧每隔 100~150m 应设避车硐室)
