案例题 建设单位发包一年产量60万吨的煤矿工业广场项目。经过招标投标,某施工单位中标并与建设单位签订了施工合同,工程内容包括提升机房、变电所、机修车间、办公楼等,合同总价1800万元。施工期间,发生以下事件:

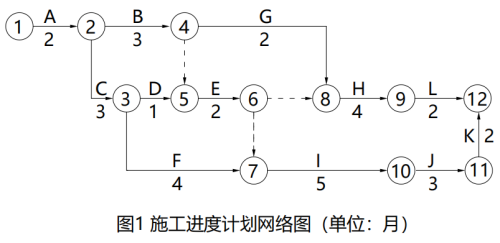

事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图1所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作H和工作I完成后。工作J方可施工,这在进度计划网络图中没有体现,要求施工单位进行调整。

事件2:工程开工后不久,施工单位项目经理王某因个人原因与单位解除劳动合同,施工单位决定由项目副经理李某担任项目经理。
事件3:办公楼工程F的钢筋混凝土预制桩基础施工期间,由于建设单位供应的预制桩到场不及时,使桩基础推迟5d开工。打桩过程中,施工单位的打桩设备出现故障造成工程停工3d。设备修理完毕恢复施工后,出现了属于不可抗力的恶劣天气,导致工程停工7d。
【问题】 1.根据施工单位编制的施工进度计划网络图,计算项目工期并指出关键工作。
2.针对事件1中监理工程师发现的问题,施工单位应如何调整施工进度计划网络图?(只需文字说明)调整后的进度计划对工期是否有影响?说明理由。
3.事件2中,新任项目经理李某应具备何种资格?说明理由及施工单位变更项目经理的程序。
4.事件3中,施工单位应向建设单位提出多少天的工期索赔?说明理由。

正确答案
1.计划工期T=2+3+4+5+3+2=19个月。
关键工作:A、C、F、I、J、K。
2.施工单位应在施工进度计划网络图的⑨、⑩节点之间添加一条虚箭线(或虚工序)。调整后的网络计划对工期无影响。
理由:调整未改变网络计划的关键线路。
3.李某应具有二级注册建造师资格。
理由:该工程合同额为1800万元,单项土建工程合同额小于2000万元,为中型项目。施工单位变更项目经理的程序:
依据《建设工程施工合同(示范文本)》(GF—2017—0201),施工企业需要更换项目经理的,应提前14d书面通知发包人和监理人,并征得发包人书面同意。并到建设行政主管部门备案后,方可正式进入现场开展工作。
4.施工单位应提出工期索赔12d。
原因:建设单位预制桩到场不及时和不可抗力事件属于非承包商责任,承包商可以提出索赔;打桩设备损坏,属于承包商自身责任,承包商无权索赔。
查看解析

相关试题

单选
当降水深度达到 35m 时,可以采用的井点降水方法有( )。
A 管井井点 B 深井井点 C 轻型井点 D 喷射井点
查看
单选
建筑钢材最基本的技术指标是( )。
A 抗冲击性能 B 抗拉性能 C 耐疲劳性 D 硬度
查看
单选
关于井筒混合作业,以下说法正确的是( )。
A 掘砌工序完全平行进行 B 浇筑混凝土时需暂停出渣 C 需采用溜灰管或两套提升系统 D 段高不超过30m
查看
单选
单项工程施工组织设计适用于( )。
A 矿区项目 B 矿井项目 C 井筒项目 D 冻结井筒施工项目
查看
单选
下列适宜计算工程量的措施费是( )。
A 工程定位交点清理费 B 安全文明施工费 C 脚手架 D 二次搬运费
查看
单选
关于露天矿爆破,说法正确的是( )。
A 连续装药结构有利于台阶爆破的块度均匀 B 间隔装药结构便于机械化装药 C 底部空气垫层装药结构有利于提高爆破质量 D 台阶爆破一般采用最小抵抗线作为爆破参数设计的依据
查看
单选
立井井筒施工作业方式中,不需要临时支护的是( )。
A 长段单行作业 B 短段掘、砌单行作业 C 长段平行作业 D 短段平行作业
查看
单选
数码电子雷管起爆系统中,起爆器的主要功能是( )。
A 设定每发雷管的延期时间 B 触发编码器并控制网路编程与起爆 C 检测雷管状态 D 存储爆破参数
查看
单选
关于拱形可缩性金属支架安装的说法,正确的是( )。
A 节间卡箍处可增加楔子以增大摩擦力 B 采用专用扳手,尽可能拧紧卡箍螺栓 C 安装到位后直接将节间连接焊牢 D 应采用扭力扳手按规定力矩拧紧节间螺栓
查看
单选
下列关于喷射混凝土支护的说法,错误的是( )。
A 水泥强度等级不应低于42.5级 B 粗骨料粒径不宜大于15mm C 水泥和速凝剂称量的允许偏差为±3% D 回弹率边墙不应大于15%
查看
刷题小程序
矿业工程管理与实务题库小程序
