分析

案例题 某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009 年版)签订施工合同,合同约定:
(1)合同工期 240 天,2018 年 10 月 15 日开工;
(2)新闸门由发包人负责采购,2019 年 4 月 10 日运抵施工现场,新闸门安装调试于 2019 年 5 月 15日完工。

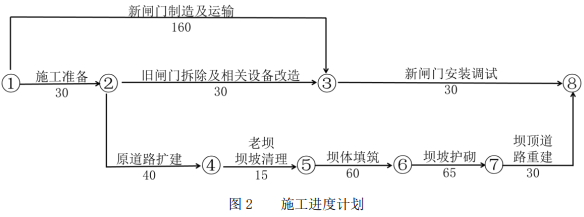

由承包人编制并经监理人批准的施工进度计划如图 1 所示(单位:天,每月按 30 天计;节点①最早时间按 2018 年 10 月 14 日末计)。

施工中发生了如下事件:
事件 1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于 2019 年 1 月 25 日才能开始。
为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:
第一步,将“坝体填筑”和“坝坡护砌”各划分为 2 个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见下表,其他工作逻辑关系不变;
第二步,按照费用增加最少原则,根据表 1 进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。

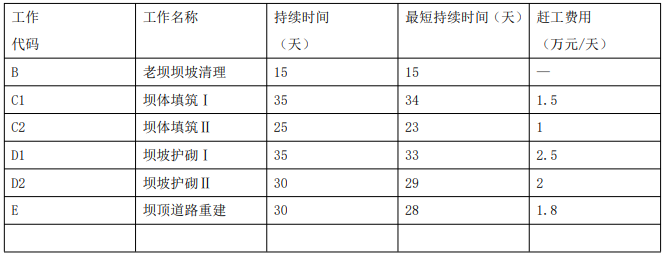

表 1 土石坝加固后续工作时间-赶工费用

事件 2:新闸门于 2019 年 3 月 18 日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用 3 万元。
事件 3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。
问题:
1.根据事件 1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),计算赶工费用。
2.综合事件 1 和事件 2,承包人可向发包人提出的补偿金额是多少?说明理由。
3.事件 2 中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?
4.除事件 3 所列核验资料外,承包人还应核验哪些资料?

正确答案
1.(1)优化后的土石坝加固后续工作的施工进度网络计划如下图:

(2)赶工费用:1.5×1(C1)+1.8×2(E)+2×1(D2)+2.5×1(D1)=9.6 万元。
2.承包人可向发包人提出补偿金额:9.6+3=12.6 万元
理由:事件 1 中,征地拆迁是发包人责任,由此造成的赶工费用应由发包人承担;
事件 2 中,发包人要求向承包人提前交货的,承包人不得拒绝,但发包人应承担承包人由此增加的费用,因此承包人发生的保管费用 3 万元应当由发包人承担。
3.新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位置和总重量。
4.承包人还应核验的资料:闸门出厂合格证;闸门制造验收资料和出厂检验资料;闸门制造竣工图或能反映闸门出厂时实际结构尺寸的图样;安装用控制点位置图。
