1.(1)施工技术交底的层次、阶段及交底形式应根据工程的规模和施工的复杂难易程度及施工人员的素质来确定;
(2)施工技术交底必须在施工前完成。

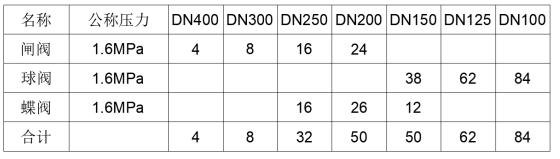

2. (1)第一批进场的阀门按规范要求最少应抽查 44 个进行强度试验,即
4+8+2+3+4+7+9+2+3+2=44 个;
(2)DN300 的闸阀的强度试验压力应为 2.4MPa,即 1.6×1.5=2.4MPa。

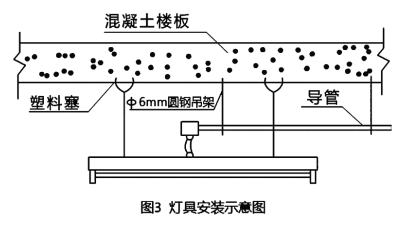

3. (1)灯具底座安装采用塑料塞固定不符合要求;灯具安装应牢固,在砌体或混凝土结构上严禁使用木楔、尼龙塞、塑料塞固定,应采用预埋吊钩、膨胀螺栓等安装固定;
(2)导管吊架采用φ6mm 圆钢吊架不符合要求;导管圆钢吊架直径不得小于 8mm,并设防晃支架。
4. (1)监理工程师提出的对照明灯具的整改合理;
(2)理由:测量其照度不满足规范要求,影响使用功能。
(3)施工单位针对该问题可以采取的措施:
增加灯具数量,更换照度更大的灯具或改变灯具的布局。
