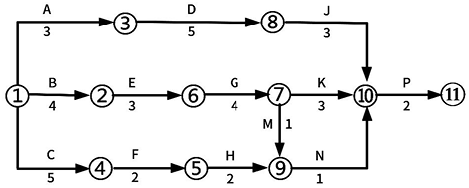

1.(1)变化的逻辑关系:④→⑥,⑦→⑧。
(2)4+3+4+3+2=16 天;关键线路:B→E→G→J→P 和 B→E→G→K→P。
(3)起重机最晚在第3天的上班时刻进场可实现连续作业。
2.
(1)事件一中由于D工作延误5天,造成总工期变成18天,关键线路发生变化。应在J工作或P工作上压缩2天,能保证按原计划工期完工。
(2)施工单位不得索赔费用(或可索赔费用为0),理由:D工作延误是由于施工单位自身原因造成的,产生费用不得索赔。建设单位要求按原工期完工是正当要求,产生费用不得索赔。

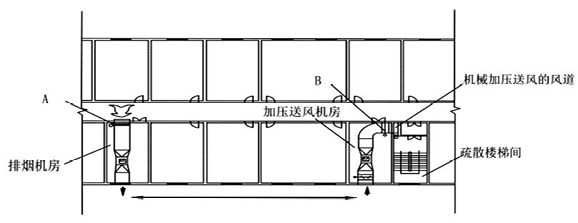

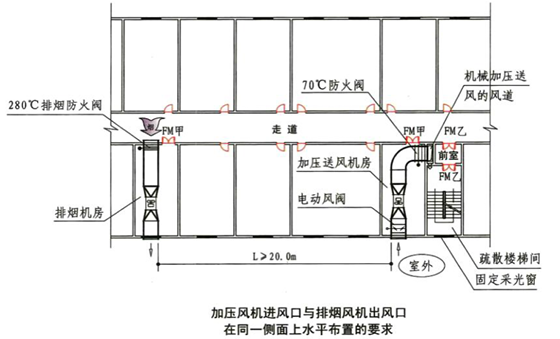

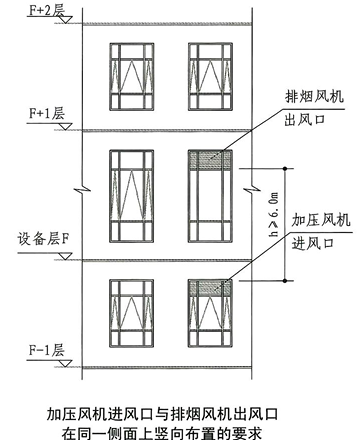

3.(1)A为排烟防火阀(280℃),B为防火阀(70℃)。送风机进风口不应与排烟风机出风口设在同一面上,当设在同一面时,两者边缘的水平距离不应小于20m,不足20m的排风口应高出进风 口边缘 6m。 (2)排烟系统风管的最小厚度按高压系统选择。
(3)不满足要求。
理由:排烟系统严密性试验按中压风管的规定,选中压风管公式 QM≤0.0352×P0.65。背景中排烟系统工作压力为 400Pa,代入计算风管最大允许漏风量为 1.73m3/(h·m2)。现场实测漏风量 1.85m3/(h·m 2)过大,所以不满足要求。
4①垫铁设置;②设备固定与灌浆;③润滑与加油。
【机械设备安装的一般程序】
开箱检查→基础验收→测量放线→垫铁设置→ 吊装就位→安装调整→设备固定与灌浆→零部件清洗与装配→润滑与加油→设备试运行→工程验收。
