案例题 某电力工程公司项目部承接了一个建筑机电安装工程。工程内容包括建筑灯具(95 盏)、导管配线、防雷接地安装。

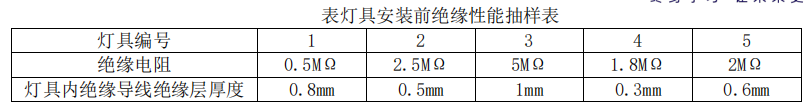

灯具施工时,作业班组按照技术交底的要求对灯具的绝缘性能现场抽样检测抽样结果如下表所示。

项目部对灯具安装质量进行检查,发现如下问题:
问题 1:灯具固定抽检数量不满足要求,要求按规定进行抽检。
问题 2:由接线盒引至槽灯的绝缘导线被长度为 2m 的金属柔性导管保护并且金属柔性导管作为槽灯的接地导体。

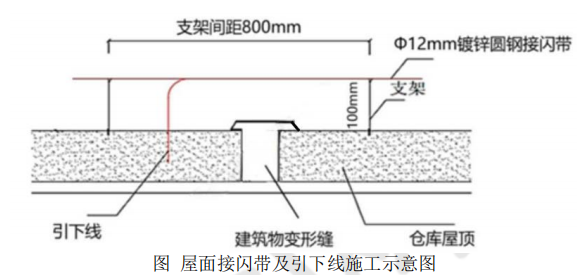

在防雷接地施工检查时,发现屋面中 12mm 镀锌圆钢接闪带及引下线施工如图所示,项目部质量工程师要求施工班组整改。

接地体采用镀锌角钢,接地线采用镀锌扁钢,接地装置施工完毕后,施工完毕自检合格后,以书
面形式通知监理申请隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。
【问题】
1.表中哪些灯具绝缘性能测试合格?本工程灯具固定抽检数量为多少?金属柔性导管的设置应如何整改?
2.找出图中的错误并进行改正。
3.镀锌角钢和镀锌扁钢应该如何连接?接地体施工完毕后,应完成哪种测试?
4.说明监理工程师制止土方回填的理由。隐蔽工程验收通知内容有哪些?

正确答案
1.(1)编号 3 和编号 5 的灯具绝缘性能测合格;
(2)本工程灯具固定抽检数量为 5 盏;
(3)金属柔性导管长度不应大于 1.2m,不应作为槽灯的接地导体,
2.错误 1:支架高度 100mm;
改正 1:接闪带固定支架高度不宜小于 150mm。
错误 2:支架间距 800mm;
改正 2:采用镀锌圆钢支架的间距为 1m。
错误 3:接闪带通过建筑变形缝无补偿措施;
改正 3:接闪带在过建筑物变形缝处的跨接应采取补偿措施
3.(1)镀锌扁钢应紧贴镀锌角钢外侧两面,上下两侧施焊;
(2)接地施工完毕后,应完成接地电阻的测试。
4.(1)监理制止土方回填理由:隐蔽工程验收通知时间不满足隐蔽前 48h。
(2)隐蔽工程验收通知内容:隐蔽验收的内容、隐蔽方式、验收时间和地点等。
查看解析

相关试题

单选
转炉炼钢设备不包括的是( )。
A 煤气回收 B 送风系统 C 吹炼、精炼 D 烟气净化
查看
单选
下列关于转子安装技术要点的说法,错误的是( )。
A 转子安装可以分为转子吊装、转子测量和转子、汽缸找中心 B 转子吊装应使用由制造厂提供并具备出厂试验证书的专用横梁和吊索 C 转子测量应包括:轴颈椭圆度和不柱度的测量、转子跳动测量(径向、端面和推力盘瓢偏度)、转子弯曲度测量 D 转子吊装使用的是非专用横梁和吊索,要进行 200%工作负荷试验,时间为 0.5 小时
查看
单选
关于光缆采用牵引机敷设的说法,错误的是()。
A 牵引力不应超过光缆允许张力的80% B 牵引速度宜为10m/min C 牵引力应加在加强芯上 D 牵引长度不宜超过2km
查看
单选
关于接闪带安装要求,说法不正确的是()。
A 固定支架高度不小于150mm B 固定支架能承受39N的拉力 C 接闪带的安装固定可以采用焊接 D 在变形缝的跨接有补偿措施
查看
单选
电机干燥时的温度测量,不允许使用()。
A 电阻温度计 B 酒精温度计 C 水银温度计 D 温差热电偶
查看
单选
关于工业管道泄漏性试验的说法,错误的是( )。
A 输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验 B 泄漏性试验压力可以大于设计压力 C 采用涂刷中性发泡剂的方法巡回检查,泄漏试验检查重点是阀门填料函、法兰或者螺纹连接处、放空阀、排气阀、排水阀等所有密封点有无泄漏 D 经气压试验合格且在试验后未经拆卸过的管道可不进行泄漏性试验
查看
单选
下列( )不属于泵的参数。
A 流量 B 轴功率 C 扬程 D 水压
查看
单选
下列施工工艺中,用于除锈的是( )。
A 脱脂处理 B 空气喷涂 C 酸洗处理 D 磷化
查看
单选
金属拱顶储油罐倒装法施工,基础验收时,混凝土强度应达到设计的( )以上。
A 70% B 75% C 80% D 100%
查看
单选
下列关于自动扶梯绝缘电阻验收,说法错误的是( )。
A 导线之间和导线对地之间的绝缘电阻应大于 1000Ω/V B 照明电路不得小于 0.25MΩ C 动力电路和电气安全装置电路不得小于 0.5MΩ D 控制电路不得小于 0.5MΩ
