1.
(1)重大危险源:高空坠落、机械伤害、起重伤害、动用明火、密闭作业、中毒、窒息、临时用电、带电调试、触电、无损检测、压力试验、清洗吹扫、试运行等。
(2)可分为:施工工种安全技术交底,分项分部工程施工安全技术交底,采用新技术、新设备、新材料、新工艺施工的安全技术交底。
2.

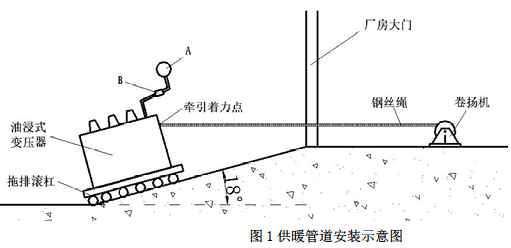

(1)充氮气运输的变压器,油箱内的气体压力应保持在0.01~0.03MPa,氮气露点必须低于-40℃, 始终保持为正压力,并设置压力表进行监视。
(2)牵引着力点应在变压器重心以下,运输倾斜角不得超过15°,并采取防滑、防溜措施,牵引速度不应超过2m/min。卷扬机上的钢丝绳应从卷筒底部放出。
(3)A:油枕;B:气体继电器。
3.

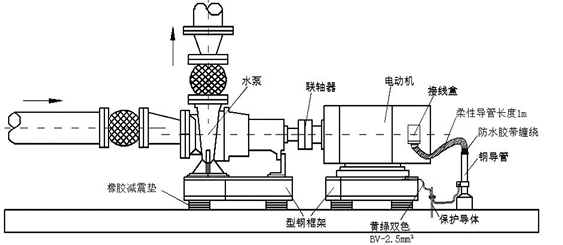

问题一:电动机柔性导管长度1m,不符合要求;整改:柔性导管的长度在动力工程中不宜 大于 0.8m。
问题二:电动机柔性导管与钢导管采用防水胶带缠绕连接,不符合要求;整改:柔性导管与刚性导管或电气设备、器具间的连接应采用专用接头。
问题三:钢导管未设置防水弯,不符合要求;整改:钢导管应设置防水弯。
问题四:电动机的保护接地线截面积为2.5mm2,不符合要求;整改:电动机的保护接地线的截面积不 小于 4mm2,有防松弹簧垫圈。
问题五:电动机与离心循环水泵安装在不同的型钢框架上,不符合要求;整改:电动机应与所驱动的机械安装固定在同一框架上。
问题六:离心循环水泵的入水口采用偏心异径管底平接,不符合要求;整改:入水口偏心异径管应管顶平接。
问题七:离心循环水泵的出水口软接头与同心异径管安装顺序错误;整改:出水口应先接同心异径管再接软接头。
问题八:离心循环水泵的入水口管道未设置支架,不符合要求;整改:应设置独立支架。
4.
(1)单位工程质量验收合格应符合的规定:单位工程所含分部工程的质量应全部为合格;单位工程的质量控制资料应齐全。
(2)单位工程质量控制资料检查记录表中的资料名称和份数应由施工单位填写。检查意见和检查人由建设(监理)单位填写。
