分析

案例题 某制氧站经过招标投标,由具有安装资质的公司承担全部机电安装工程和 主要机械设备的采购。安装公司进场后,按合同工期、工作内容、设备交货时间、逻辑关 系及工作持续时间(见图 1)编制了施工进度计划。

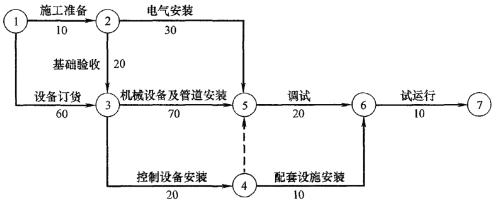

图 1 施工进度计划网络图
在计划实施过程中,电气安装滞后 10 天,调试滞后 3 天。设备订货前,安装公司认真对供货商进行了考察,最终选择了各方均满意的供货商。
工程当中涉及到特种设备的安装,由于安装公司进场后,未向当地(市级)特种设备安全监督部门书面告知,致使安装工作受阻,经补办相关手续后,工程得以顺利进行。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
变配电系统中的变压器,在测量绕组连同套管的绝缘电阻时,工作人员将摇表摇 15s和 30s,来计算吸收比,遭到了监理的制止。
1. 根据图 1 计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别 说明理由。
2. 安装公司如果一直不履行告知手续,有可能会面临哪些处罚?
3. 制氧机法兰与管道法兰的偏差应在何种状态下进行检验?检验的内容有哪些?
4. 测量吸收比时,为什么会遭到监理的制止。简述理由。

正确答案
1. (1)工程总工期为 60+70+20+10=160 天;
(2)电气安装滞后 10 天不影响总工期;调试滞后 3 天影响总工期 3 天;
(3)电气安装工作不是关键工作,且总时差为 90 天,因此电气安装滞后 10 天不影响总工期;调试工作是关键工作,总时差为 0 天,因此调试滞后 3 天影响总工期 3 天。
2. 施工单位在施工前未书面告知负责特种设备安全监督管理的部门即进行施工的,责令限期改正;逾期未改正的,处 1 万元以上 10 万元以下罚款。
3. (1)制氧机法兰与管道法兰连接前,应在自由状态下检验法兰的平行度和同轴度;
(2)制氧机法兰与管道法兰最终连接时,应在联轴节上架设百分表监视设备位移;
(3)管道试压、吹扫合格后,应对管道与设备的接口进行复位检验;
(4)管道安装完成后,设备不得承受设计以外的附加应力。
4. 遭到监理的制止的原因:工作人员将摇表摇 15s 和 30s,来测量吸收比是错误的。
理由:吸收比是通过计算得出的,测量绝缘电阻时,摇表摇 15s 和 60s 时,阻值有差异,此时的比值就是吸收比。
查看解析

相关试题

单选
焊接的接头形式不属于的是( )。
A T形接头 B 角接接头 C 搭接接头 D 平接接头
查看
单选
关于自动扶梯(自动人行道)的安装,说法错误的是()。
A 桁架吊装时,用水平仪检查,第一块梯级的水平度不大于1/1000 B 自动扶梯的围裙板在梯级任何一侧的水平间隙不应大于4mm C 外盖板安装在护壁板外侧,与围裙板连接 D 梳齿板梳齿与踏板面齿槽的啮合深度至少为4mm
查看
单选
水喷雾灭火系统的调试内容不包括()。
A 消防水泵调试 B 电动控制阀调试 C 湿式报警阀调试 D 联动试验
查看
单选
凝汽器组装完毕后,汽侧应进行的试验是()。
A 真空试验 B 压力试验 C 通球试验 D 灌水试验
查看
单选
关于燃气管道泄漏性试验的要求,正确的是( )。
A 应在压力试验前进行 B 试验介质宜为自来水 C 可与试运行一起进行 D 应一次达到试验压力
查看
单选
关于工业机电变压器的交接试验的说法,正确的是()。
A 检查变压器的相位,应与电网相位一致 B SF6气体含水量不宜大于250μL/L C 在额定电压下对变压器的冲击合闸试验应进行5次 D 采用直流感应法或交流电压法分别检测变压器三相绕组的接线组别和极性
查看
单选
关于仪表线路安装的说法,错误的是( )。
A 线路应平行敷设在高温设备和管道下方 B 线路与管道绝热层的距离应大于 200mm C 线路进入室外的盘、柜时,宜从顶部进入 D 测量电缆电线的绝缘电阻时,必须与设备断开
查看
单选
关于建筑智能化主要输出设备的安装要求,说法正确的是()。
A 电磁阀安装前应检查供电电压、输入信号是否符合要求 B 电动调节阀安装前应检查线圈与阀体间的电阻 C 电动风阀控制器安装前应进行压力试验 D 电动风阀控制器安装应保证箭头指向与风流方向一致
查看
单选
以下关于建筑灯具安装的说法,正确的是()。
A 灯具内部的导线应为铜芯绝缘导线,且截面不应小于1.0mm2 B Ⅲ类灯具的外露可导电部分应具有专用的PE端子 C 灯具固定后检查时,按每检验批的不同安装形式各抽查5%,且各不得少于1套 D 由接线盒引至嵌入式灯具或槽灯的绝缘导线应采用钢性导管保护
查看
单选
关于电梯制造单位责任的说法,正确的是( )。
A 拒绝参与调试 B 有偿提供安全指导 C 对电梯的安全性能负责 D 不必负责电梯的校验
查看
刷题小程序
机电工程管理与实务题库小程序
